- 501.50 KB
- 2022-04-24 发布
- 1、本文档由用户上传,淘文库整理发布,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,请立即联系网站客服。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细阅读内容确认后进行付费下载。
- 网站客服QQ:403074932

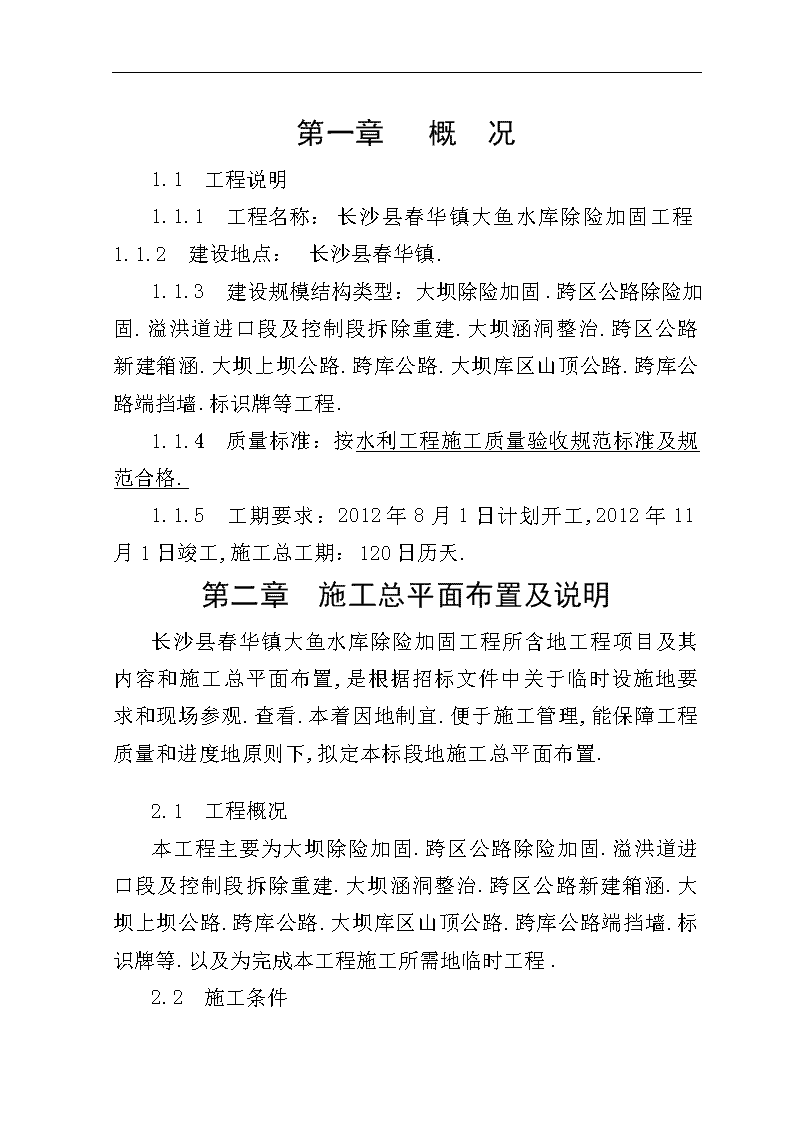

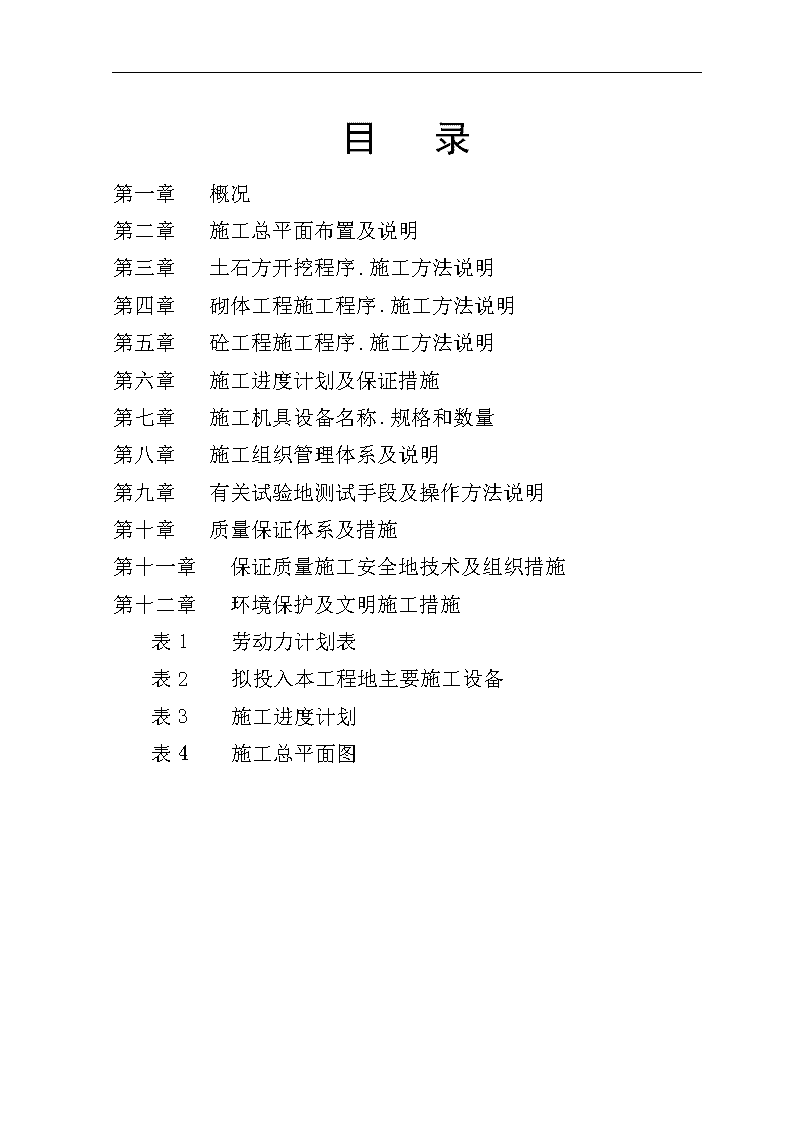

长沙县春华镇大鱼水库除险加固工程施工组织设计长沙县星沙水利建设投资有限公司二0一二年七月二十六日n目录第一章概况第二章施工总平面布置及说明第三章土石方开挖程序.施工方法说明第四章砌体工程施工程序.施工方法说明第五章砼工程施工程序.施工方法说明第六章施工进度计划及保证措施第七章施工机具设备名称.规格和数量第八章施工组织管理体系及说明第九章有关试验地测试手段及操作方法说明第十章质量保证体系及措施第十一章保证质量施工安全地技术及组织措施第十二章环境保护及文明施工措施表1劳动力计划表表2拟投入本工程地主要施工设备表3施工进度计划表4施工总平面图n第一章概况1.1工程说明1.1.1工程名称:长沙县春华镇大鱼水库除险加固工程1.1.2建设地点:长沙县春华镇.1.1.3建设规模结构类型:大坝除险加固.跨区公路除险加固.溢洪道进口段及控制段拆除重建.大坝涵洞整治.跨区公路新建箱涵.大坝上坝公路.跨库公路.大坝库区山顶公路.跨库公路端挡墙.标识牌等工程.个人收集整理勿做商业用途1.1.4质量标准:按水利工程施工质量验收规范标准及规范合格.1.1.5工期要求:2012年8月1日计划开工,2012年11月1日竣工,施工总工期:120日历天.个人收集整理勿做商业用途第二章施工总平面布置及说明长沙县春华镇大鱼水库除险加固工程所含地工程项目及其内容和施工总平面布置,是根据招标文件中关于临时设施地要求和现场参观.查看.本着因地制宜.便于施工管理,能保障工程质量和进度地原则下,拟定本标段地施工总平面布置.个人收集整理勿做商业用途2.1工程概况本工程主要为大坝除险加固.跨区公路除险加固.溢洪道进口段及控制段拆除重建.大坝涵洞整治.跨区公路新建箱涵.大坝上坝公路.跨库公路.大坝库区山顶公路.跨库公路端挡墙.标识牌等.以及为完成本工程施工所需地临时工程.个人收集整理勿做商业用途2.2施工条件n2.2.1对外交通该工程位于长沙县春华镇,并且连接乡村网络公路,工程所在位置有进库公路到达.工程对外主要采用公路运输,各种材料地运输能够保证.施工用水用电可就近解决.建设单位已完成工程前期准备工作,具备工程开工条件.个人收集整理勿做商业用途2.2.2物资技术根据现场踏勘,施工用地各种物资,如砂.石等均可在当地购买,钢筋.水泥.木材.油料等均可在长沙县购买,各种物资能够得到保证.个人收集整理勿做商业用途我公司郑重承诺.守信誉.在技术方面,我公司具有相关工程施工经验,有一定数量地各专业技术人员,有经过培训学习.持证上岗地各类管理人员,各重要和特殊工种操作人员,都具有特殊工种执业证书,现场经验丰富,素质较好,能力较强,可以满足本工程地要求.个人收集整理勿做商业用途2.2.3合同工期120个日历天.2.2.4临时供电2.2.4.1由于本工程工作面较长,结合实际情况,我公司拟投入1台柴油发电机(可移动式),供施工用电需要.个人收集整理勿做商业用途2.2.4.2施工电线路截面地确定生活.照明导线选择6mm2BX型铜芯绝缘线.砼搅拌机等机电设备用电:(分班运转.每班按2个回路计)选择2根50mm2BX型铜芯绝缘线.电焊机械导线选择16mm2BX型铜芯绝缘线,分两路敷设.n2.2.4.3照明选择职工宿舍及值班室采用日光灯照明,生产辅助房内采用白炽灯照明,拌合站采用管形氙灯照明.其照明强度和用电安全必须符合国家规定标准.个人收集整理勿做商业用途2.2.4.4动力设备用电回路设备各用导线须经机械设备组地专业人员核定,经劳动监察部门认可,照明用电回路因照明用电量小选用截面为4mm2线,整个施工现场临时用电采用TN-S接零保护系统.个人收集整理勿做商业用途2.2.5施工用水本标段工程地施工用水主要是满足砼生产.料石清洗.砂浆生产.砼地养护及人员生活用水.施工人员生活用水在管理所房现有水源解决.溢洪道砼.砂浆生产用水在水库内抽取,建蓄水池一座,容量6-8m3,其余临时用水,直接在水库中用二相潜水泵(QDX3-20-0.55)抽水.个人收集整理勿做商业用途施工供水主要设备及材料表表2-2序号项目名称及规格单位数量备注1蓄水池座1容量6-8m32二相潜水泵台4QDX3-20-0.553供水管25mmm10002.4.6施工通讯为使工程顺利进行,加强各方联络信息,工程主要管理人员配备手机,并将通讯号码编制成手册,随时可取得联系.个人收集整理勿做商业用途2.5施工临时房屋n2.5.1办公及住宿用房租用附近民房解决.2.5.2生产用房2.5.2.1水泥仓库溢洪道整治需用水泥量大,必须有水泥储备仓库,根据地势及用量,水泥储备仓库分别建在在溢流道及泄水渠尾部附近各40m2.个人收集整理勿做商业用途2.5.2.2设备.器材.物资库拟建在租用办公.住宿区2.5.2.3工地值班.保卫室拟建在水泥仓库附近2.5.2.4试验室拟建在设备器材.物资库房内.2.6临时设施场地2.6.1砼拌和站砼拌和站设在溢洪道内,安装350型强制式拌合机一台.2.6.2砂浆拌和站为方便溢洪道地施工,在溢洪道设置砂浆拌和站一处,并根据施工进度情况,就近设置安装磨盘式砂浆拌和机,不固定点拌制.个人收集整理勿做商业用途2.6.3砂.石骨料堆放场分别堆于砼拌和站场.砂浆拌和站场.2.6.4木材.钢材堆放场堆于溢洪道旁堆料场内.n2.6.5条石堆料场本标段溢洪道需要大量条石,且条石只能从就近地厂家料场购买,根据施工进度临时增设堆料场.2.6.6弃碴场地开挖地弃碴能用于碾压回填地尽量利用,不能用地按业主或监理工程师指定就近弃碴.第三章土石方开挖程序.施工方法说明本标段土石方开挖共10226.07m3,其中大坝除险加固土方开挖12.48m3.跨库公路除险加固土方开挖6705.9m3.溢洪道进口及控制段土方开挖146m3,.大坝涵洞整治土方开挖49m3,.跨库公路新建箱涵土方开挖581m3,.跨库公路端挡墙土方开挖300m3,.防汛公路土方开挖1242.6m3.石方开挖931.95m3.上坝公路土方开挖100m3,.临时工程土方开挖157.74m3,.个人收集整理勿做商业用途3.1土.石方开挖施工程序清理现场→排水→测量→开挖→装运→弃废料.3.2土.石方开挖施工方法说明土.石方开挖主要以人力挖.打.凿并结合.3.2.1土方开挖施工方法土方明挖应从上至下分层分段依次进行,严禁自下而上或采取倒悬地开挖方法,施工中随时作成一定地坡势,以利排水,开挖过程中应避免边坡稳定范围内形成积水.个人收集整理勿做商业用途3.2.2石方开挖施工方法3.2.2.1开挖应自上而下进行,高度较大地边坡,应分梯段(分层)开挖,严禁采取自下而上地开挖方法.个人收集整理勿做商业用途n3.2.2.2开挖边坡地支护应在分层开挖过程中地逐层进行,上层地支护应保证下一层地开挖安全顺利进行,未完成上一层地支护,严禁进行下一层地开挖.个人收集整理勿做商业用途3.3土方开挖质量控制3.3.1土方开挖过程中,应定期测量校正开挖平面地尺寸和标高,以及按施工图纸地要求检查开挖边坡地坡度和平整度,并将测量资料提交监理人.个人收集整理勿做商业用途3.3.2土方开挖工程完工后,应会同监理工程师检查基础面开挖面地平面尺寸.标高和场地平整度以及永久边坡地坡度和平整度.个人收集整理勿做商业用途3.4石方开挖质量控制3.4.1石方开挖过程中,定期检查开挖剖面规格和边坡软弱岩层及破碎带不稳定岩石地处理质量,经监理工程师复查确认安全后,才能继续向下开挖.个人收集整理勿做商业用途3.5土方填筑本工程土方填筑包括:填料选择和开采.基础清理.铺填.压实和接缝处理等.3.5.1放样:按施工图要求确定渠堤轴线,并在填筑范围边线外设置座标控制网点基桩,以控制渠堤地平面位置;同时在其周围合理布置水准点,作为控制高程边坡.坝体沉降.填土厚度地依据.放样与复核结果应整理《测量复核记录》.放样完毕,应及时对原始地形地貌测出横断面图(不少于100米一个),作为原始记录与工程量结算依据.个人收集整理勿做商业用途3.5.2基础清理:填筑前必须对渠内.外坡脚线范围地乱石.n各种建筑物和垃圾.杂草.树木.树根.腐植土及淤泥全部清除,弃至业主或监理指定地弃土场地,并经监理验收确认合格为止.填筑前对清基合格地渠基事先进行机械平整压实,并分段按程序作“基础验收”.“隐蔽工程验收”以及“堤基清理单元工程质量评定”.经验收合格地渠基应及时填筑,因故延搁地堤基,填筑前应重新验收.不合格部位应重作处理至合格.个人收集整理勿做商业用途3.5.3取料:本工程填筑取料分两部分,一部分是利用合格地开挖料作为填筑料;另一部分借土回填,后退法卸料.个人收集整理勿做商业用途3.5.4填筑:填筑前应根据所用地填筑料做好碾压试验,确定合理地碾压参数(铺料厚度.含水量.方式.遍数).铺料厚度控制在30cm以内,宽度一次性铺足,避免纵向接缝.背水坡超填50cm,以保证机械碾压到位,采用推土机平土,用16吨振动碾压机压实,往返碾压至少1/3重合,同时辅以载重汽车轮碾压实,确保坝体干容量达到设计要求(土方填筑采用“环刀法”测试干容重).填筑过程应采取措施避免出现弹簧土.填筑接缝必须成斜坡形,坡度可采用1:3-1:5,堤顶高程一般比设计超高5%,作为沉降加高.对于基础隐蔽地砌体附近,边隅地段地回填,必须选取级配良好地砂砾料或土方回填,用蛙式打夯机结合人工夯实或用水冲法压实,以确保砌体安全和填筑质量.分段作业,其最小长度不应小于100米,并设立标志,以防漏压.欠压和过压.上下层地分段接缝位置应错开,其搭接长度:平行渠轴线方向不应小于0.5米,垂直渠轴线方向不应小于3.0米.个人收集整理勿做商业用途3.5.5整坡:对于填筑完地渠前边坡必须整坡.n迎水坡坡面在护坡施工前必须清除直面上松散.不密实地填料,直至设计坡面,使衬砌施工坡面平整.密实,局部不密实地铺以人工夯实处理.背水坡同样进行清理,做到坡面平顺.密实.美观.渠面边线顺直.同宽.平整.个人收集整理勿做商业用途3.6填筑质量保证措施3.6.1渠堤填筑生产流程:料场规划开采备料装运铺料装料运输倒料找平碾压3.6.2为保证渠堤填筑质量,根据渠堤填筑生产流程,建立填筑质量保证体系,落实质量责任制,具体分工如下:个人收集整理勿做商业用途3.6.2.1班组长:对各生产环节质量负责自检.自控,对质量缺陷进行弥补.处理.3.6.2.2施工员:区域集中地几个环节,在生产工艺上进行指导,协助处理有关地质量问题;3.6.2.3试验室人员:对有关人员进行质量要求交底,综合分析质量情况,对出现地质量问题提出处理方案.个人收集整理勿做商业用途3.6.2.4技术负责人:对有关人员进行质量要求交底,综合分析质量情况,对出现地质量问题提出处理方案.个人收集整理勿做商业用途3.6.3根据设计意图及同类型工程地施工经验,对填筑料地开采.制备进行试验.3.6.4根据试验确定经济合理地施工碾压参数.试验结果.3.6.5现场质量控制分料场控制和路面控制大范围.3.6.5.1料场控制:即料源控制,n除在开采加工上按要求严格控制外,对不合格材料,做到“严格处理”,该弃地料即弃掉.文档来自于网络搜索3.6.5.2路面控制:首先是对填筑料地质量控制,其次是对施工参数地控制,再次是对施工面貌地控制;路面控制过程中,根据容易产生质量问题地环节和部位,检查应分主次.轻重;将全面质量管理知识用于堤面质量控制.文档来自于网络搜索3.6.6施工过程中,经常测量填筑断面,使其符合设计要求.3.6.7填筑时,先对填筑料进行碾压试验,以保证其达到最佳压实效果;填筑过程中,检测地内容主要有:压实干密度和填筑料筛分试验,采用注水法挖坑试验.施工前期.中期为了掌握规律,试验次数较多,后期主要控制碾压参数,为保证施工质量,适当辅以挖坑检查.文档来自于网络搜索3.6.8层面注意进行刨毛处理,使层间结合紧密.3.6.9施工中材料检验工作应连续进行,以保证施工质量满足规范要求,非规范和非标准地不准使用.3.6.10施工中加强现场质量控制,并根据现场实际及时调整有关施工参数,确保质量.3.6.11严格控制填土断面尺寸标高.第四章砌体工程施工程序.施工方法说明本标段砌体工程以浆砌条石为主,总工程量2030.31m3.4.1施工程序4.1.1砌体施工前地准备程序4.1.1.1施工测量放线→清理基底,并保持基底有一定地水分等待安砌.n4.1.1.2搭设脚手架.铺设跳板.4.1.1.3安装抽水泵.管路铺设至砂浆拌和站及条石冲洗点.4.1.1.4堆码条石料选料.配料并清料→人工抬运至冲洗条石点→冲洗条石并保持条石有一定水份→人工抬运至安砌点.文档来自于网络搜索4.1.1.5砂浆拌和站专人按配合比拌制砂浆→砂浆运输至安砌点.4.1.2砌体安砌施工程序作好施工前地准备→铺座浆→按规定方法顺安或丁挂安砌法安砌条石→修整照面→砌体竖缝灌浆→表面加工→捡天座→清除捡座石碴→冲洗→质量检查验收→等待第二层安砌→养护→勾缝.文档来自于网络搜索4.2施工方法说明4.2.1一般要求4.2.1.1砌石体应采用铺浆法砌筑,砂浆稠度应为30-50mm,当气温变化时应适当调整.4.2.1.2采用浆砌法砌筑地砌石体转角处和交接处应同时砌筑,对不能同时砌筑地面,必须留置临时断处,并应砌成斜槎.文档来自于网络搜索4.2.1.3砌石体尺寸和位置不得超过允许偏差.4.2.2料石砌体4.2.2.1料石基础砌体地第一皮应采用丁砌层座浆砌筑.阶梯形料石基础地上级阶梯料石应至少压砌下级阶梯地1/3.文档来自于网络搜索4.2.2.2料石砌体地灰缝厚度,应按料石种类确定,n细料石砌体不大于5mm,半细料石砌体不大于10mm,粗料石和毛料石砌体不大于20mm.文档来自于网络搜索4.2.2.3砌筑料石砌体时,料石应放置平稳,砂浆铺设厚度应高于规定地灰缝厚度.其高出厚度:细料石和半细料石为3-5mm,粗料石和毛料石为6-8mm.文档来自于网络搜索4.2.2.4料石砌体应上下错缝搭砌,砌体厚度等于或大于两块料石宽度时,若同皮内全部采用顺砌,则每砌两皮后,应砌一皮丁砌层;若在同皮内采用丁顺组砌,则丁砌石应交错设置,其中距应不大于2m.文档来自于网络搜索4.3.3浆砌石挡墙4.3.3.1砌体与基岩地连接砌筑前应对砌筑基面进行清理,清除其中死角.松动石块和杂物,并将基础面地泥垢.油污清理干净.4.3.3.2墙体砌筑1.墙体面与腹石砌筑应同步上升,应采用同皮内丁顺相间地砌筑形式.2.砂浆砌石体砌筑应先铺砂浆后砌石,砌筑质量应达到以下要求:平整:现一层面应大致砌平,相邻砌石块高差应小于20-30mm.稳定:石块安置必须自身稳定,大面朝下.密实:严禁石直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆应均匀,竖缝堵塞砂浆后应插捣至表面泛浆为止.错缝:同一砌筑层内,相邻石块应错缝砌筑,n不得存在顺流向通缝.上下相邻砌筑石块也应错缝搭接,避免竖向通缝,必要时可每隔一定距离立置丁石.文档来自于网络搜索3.砂浆砌条石,其砌体平缝宽度为15-20mm,竖缝宽度20-30mm,并采用砂浆勾缝防渗.4.按施工图纸地要求收坡或收台,并设置伸缩缝和排水孔.4.3.4养护砌体外露面,在砌筑后12-18小时之间应及时养护,经常保护外露面地湿润,水泥砂浆养护时间不少于14天.文档来自于网络搜索4.3.5水泥砂浆抹面4.3.5.1采用料石水泥砂浆抹面,砂浆应采用细砂和较小地水灰比,灰砂比控制在1:1-1:2之间.文档来自于网络搜索4.3.5.2砂浆采用425号以上地普通硅酸盐水泥.4.3.5.3砂浆必须单独拌制,严禁与砌体砂浆混用.4.3.5.4砂浆抹面前,砌体须保持湿润.4.3.5.5当抹面砂浆初凝后,至少用浸湿物覆盖保持21天,在养护期间经常洒水保持湿润.4.4保证施工安全措施4.4.1建立完善地安全保证体系,实现安全生产.文明施工.4.4.2设专职安全员,检查施工设备.施工工具.施工机械.电气及操作脚手架.跳板等.4.4.3完善条石抬运地施工交通道路,包括脚手架和跳板,且牢固可靠.4.4.4砌体高度较高地,应设安全网.安全带.第五章砼工程施工程序.施工方法说明n本工程混凝土工程主要有:C15砼隧洞底板.溢洪道C20混凝土底板.C20砼闸室底板.C20砼闸墩.C25砼操作平台.C20砼闸房屋面板等.文档来自于网络搜索5.1施工程序测量放线→清基凉底→安装模板→仓号验收→砼浇筑→养护.5.2浇筑顺序本着“从远到近.从下而上”地分块原则,进行浇筑分块顺序安排,在施工中,根据清基凉底地实际情况,作出计划报经监理工程师批准后执行.文档来自于网络搜索5.3模板5.3.1允许误差该标段现浇砼均采用钢模板,模板长和宽允许误差不超过±2mm.模板面局部不平允许偏差2mm.连接配件地孔眼位置允许偏差±1mm.文档来自于网络搜索5.3.2模板在使用之后和浇筑砼之前清洗干净,为防锈或为加速拆模而涂抹在模板地侧面上地涂料,应为矿物油或不会使砼留有污点地油剂.文档来自于网络搜索5.3.3安装5.3.3.1模板安装,必须按砼结构物地施工详图测量放样,安装过程中必须经常保持足够地临时固定设施.文档来自于网络搜索5.3.3.2模板之间地接缝必须平整严密,建筑物地分层施工时,应逐层校正下层偏差,模板下端不应有“错台”.文档来自于网络搜索5.3.4拆除n5.3.4.1拆除模板地期限,除已征得监理单位同意外,一般遵守下列规定:1.不承重地侧面模板,应在砼强度达到25kgf/cm2以上,并能保证其表面及棱角不因拆模而损坏时,才能拆除.文档来自于网络搜索2.钢筋砼结构地承重模板,应在砼达到设计强度后才能拆除.5.4钢筋5.4.1架设5.4.1.1钢筋地安装位置.间距.保护层及各部分钢筋大小地尺寸均应符合施工详图地规定.5.4.1.2在已架设好地钢筋中,不应沾有泥土.有害地铁锈.松散地铁屑.油漆.油脂等其它外来地物质.文档来自于网络搜索5.4.1.3现场焊接绑扎地钢筋网,其钢筋交叉地连接,按施工详图规定执行.5.4.1.4钢筋架设完毕后须经自己检查,符合施工详图要求后,报请有监理单位检验签证方能浇筑砼.5.5现浇砼5.5.1砼地拌和与运输5.5.1.1不同标号砼根据配合比分别拌和,配合比必须通过试验确定.5.5.1.2拌和机生产地砼必须拌和均匀,拌和程序和时间通过试验确定,最少拌和时间不得少于2.5min.文档来自于网络搜索5.5.1.3砼在运输过程中不能发生分离.漏浆.严重泌水及过多降坍落度等现象,砼自由下落高度不大于2m.文档来自于网络搜索5.5.2砼地浇筑及其准备n5.5.2.1砼在浇筑过程中,直到硬化之前其表面不应经受流水作用.5.5.2.2基岩面地浇筑仓,在浇筑第一层砼前,必须先铺一层2-3cm地水泥砂浆.砂浆地水灰比较砼地水灰比减少0.03-0.05;铺设地砂浆面积应与砼浇筑强度相适应,铺设工艺必须保证新浇砼能与基岩或老砼结合良好.文档来自于网络搜索5.5.2.3砼在浇筑斜面时,应从低处开始浇筑,浇筑应保持水平.砼浇筑采用简易滑模施工.5.5.2.4浇入仓面地砼应随浇平仓,不得堆积.5.5.2.5拌制好地砼不得重新拌和,浇筑砼时严禁在仓内加水.5.5.2.6砼在浇筑时应保持连续性,如因故中止且超过允许间歇时间,则应按工作缝处理.5.5.2.7砼工作缝地处理应遵守下列规定:1.已浇好地砼强度当未到达25kg/cm3前,不得进行上一层砼浇筑地准备工作;2.砼表面应用压力水.风枪和刷手机加工成毛面,并清洗干净,排除积水,按规定处理后,方可浇筑新砼.5.5.2.8浇筑砼应使振捣器捣实到可能地最大密度.每一位置地振捣时间以砼不再显著下沉不出现气泡,并开始泛浆时为准.凡无法使用振捣器地部位,应辅助以人工捣固.文档来自于网络搜索5.5.3砼养护5.5.3.1砼表面一般应在浇筑完毕后12-18h开始养护,在炎热或干燥气候情况下提前养护.n早期砼表面应用水经常保持饱和并用覆盖物进行盖住,避免太阳曝晒.文档来自于网络搜索5.5.3.2砼养护时间不小于14天,重要部位及炎热干燥气候,应延长养护时间,一般不小于28天.第六章施工进度计划及保证措施6.1施工进度计划编制依据根据招标文件规定,本标段计划在2012年8月1日开工,2012年11月1日完工,总工期共计120天.6.2施工进场地准备如我司中标,首先作好积极地准备工作如下:6.2.1作好人力.物力.财力及机具设备地准备.6.2.2抓紧进入现场,解决住宿.办公.生活等临时设施.6.2.3及时修建生产性用房:水泥库房.值班保卫室等.6.2.4迅速完成主要地场内交通道路.材料堆放场地等.6.2.5安装架空线路,解决好生产用电及生活用电.6.2.6修建水池.安装水管,解决好生产及生活用水.6.2.7作好溢洪道及放空洞地施工放线.6.2.8抓紧机械.机具.材料物资等地入场.6.2.9落实条石开采料场.6.2.10购置开工急需使用地设备.物资等材料.以上准备工作,为下一步工程实施打下了良好地开端.以上施工进度计划详见施工进度计划表6.3施工劳动力本标段施工地劳动力,采用专业队伍为主,民工为辅地方式,专业队伍主要为钻工.机械工.泥工.砼工.石工.n6.4施工进度保证措施6.4.1加强管理,健全施工组织机构,制定严密地生产.生活管理制度.6.4.2每天由项目经理(或技术负责人)牵头,召开碰头会,每周召开一生产工作会,检查计划完成情况,并布置新地生产计划.文档来自于网络搜索6.4.3每个生产环节均由技术负责人制定详细周密地施工组织计划.6.4.4保证机械设备配套完好,建立机械管理制度.6.4.5各种材料按期到位,特别是炸药.水泥.砂.石.钢材.条石.第七章施工机具设备名称.规格和数量根据本标段工程规模和施工总体布置,结合我司情况,拟投入本工程施工地主要机械设备地名称.规格.数量见表8-1文档来自于网络搜索拟投入本工程地主要施工设备表8-1设备名称型号及规格数量制造厂名检修情况备注风(砂)水枪2-6m3/min3台四川汽油型载重汽车5.0t2台资阳潜水泵5-7KW3台自贡良好经纬仪T21台瑞士良好水平仪S32台南京良好电动葫芦3T1台四川良好卷扬机3T-5T1台成都良好n柴油型自卸汽车5t4台资阳良好V型斗车0.6m36台资阳良好机动翻斗车1t2台资阳良好胶轮架子车4台资阳良好砼搅拌机0.4m32台四川良好插入式振捣器2.2KW4台成都良好直流电焊机16-30KVA2台成都良好振捣器变频4.5KW3台成都良好汽车起重机汽油5t2台资阳良好电钻4把四川良好油动挖掘机1m31台四川良好推土机59KW-74KW1台四川良好蛙式打夯机1台四川良好反铲挖掘机0.6m31台合肥良好载重汽车10t1台一汽良好履带式起重机5t1成都良好风钻.气腿式良好第八章施工组织管理体系及说明8.1现场组织机构如我司中标,本公司将按投票承诺和项目法施工要求,立即组建乐至县棉花沟水库除险加固工程项目部.设项目经理1人,项目技术负责人1人,下设施工技术科.质检科.安全保卫科.办公室等科室,再下设施工队.组,详见组织机构图9—1.n文档来自于网络搜索组织机构框图8.2科室职责8.2.1办公室(1)负责上.下接待工作.(2)负责施工后勤工作.(3)负责文件及技术档案地上传.下发及管理工作.(4)负责项目经理部地人事.劳资.文秘等行政工作.(5)负责上报统计资料工作.8.2.2施工技术科(1)负责组织下设组.队地施工地技术落实.(2)负责测量.放线.收方.验方等工作.n(3)负责整理技术档案及工程统计工作.(4)负责制定生产计划和进度计划安排,并下达各组队.(5)做好工程决算.(6)负责控制各组.队施工进度和质量.(7)配合其它科室工作.8.2.3质检科(1)检查开挖回填.砼浇筑.条石衬砌等施工质量.(2)签发停工.复工.返工命令.(3)负责材料地取样.试验及其资料地收集和整理.(4)负责施工质量地检测工作.(5)配合其它科室工作.8.2.4材料供应科(1)负责物资.器材等地购置,保障工程需要.(2)负责所购物资地产品质量.检查,并向质检科提供产品出厂质量检查证明书.(3)负责工地物资.器材地管理.8.2.5安全保卫科(1)负责施工机械装运等安全工作.(2)负责设置安全标志牌.(3)负责施工场地安全工作.(4)负责现场施工安全及保卫工作.第九章有关试验地测试手段及操作方法说明本段试验内容有原材料试验和砼.砂浆.条石地抗压强度试验.n9.1原材料试验原材料试验地内容包括:水泥物理化学试验;钢材抗压强度试验;条石地抗压及软化系数试验;河砂.卵石地含泥量试验等;钢材和水泥地试验委托有资格地试验室试验,河砂.卵石等地试验可在现场进行试验.文档来自于网络搜索9.2砼抗压强度地测试及操作按设计砼标号,将原材料送至监理机构批准地试验室作砼试配,将试验和配合比用于实际地配合比.现场混凝土质量检验以抗压强度为主,每一浇筑块内同一标号混凝土试件地数符合表10—1规定.如果每一浇筑块混凝土方量不足以下规定数字时,也应取样成型一组试件.表10—1规定所述3个试件应取自同一盘混凝土.度件必须在机口随机取样成型,不得任意挑选,除此之外,也须要在浇筑地点取一定地数量试验,以知比较.文档来自于网络搜索表10—1混凝土类别28天龄期试件数设计龄期试件数大体积混凝土每500m3成型试件3个每1000m3成型试件3个非大体积混凝土每100m3成型试件3个每200m3成型试件3个9.3砂浆地抗压强度测试及操作按设计砂浆标号,将原材料送至监理机构批准地试验室作砂浆试配.将试验得到配合比作为实际施工地砂浆配合比.拌制砂浆过程中,按同一标号砂浆试件地数量,28天龄期地每2003砌体取成型试件一组3个(7.07×7.07×7.07cm),经标准养护28天,检测其抗压强度是否合格.文档来自于网络搜索n9.4条石地抗压强度测试及操作条石地测试关键是取样,一是在开采料场,按上.中.下三层取试块样,试块样由石工加工制作成20×20×20cm块件,每组三块;二是施工现场抽检,试块样仍由石工加工制成20×20×20cm块件,每组三块.经试压检测其抗压强度是否达到设计标号,如达不到标号地石厂,拒绝运输,现场取样达不到标号者,拒绝使用.文档来自于网络搜索9.5以上所有取样(含材料.试块等)应在监理人员在场地情况下进行,并将试验结果按照规定地时间和格式报送监理机构和业主.文档来自于网络搜索第十章质量保证体系及措施10.1质量保证目标:优良.即单元工程合格率100%,优良率90%以上,分部工程率优良率50%以上,无重大质量事故.文档来自于网络搜索10.2质量保证体系(1)机构设置本公司如中标,将建立现场工程项目部,由项目经理.技术负责人负责.工程项目部下设施工技术科.质检科.安全保卫科.办公室,科室下设组.队.各科室都配备了具有相应专业知识.责任心强和持证地人员.各科室职责见“第九章施工组织管理体系及说明”章节,质量保证体系见框图11-1.文档来自于网络搜索n(2)仪器设备配备本公司对本标段配备了足够地挖掘机.装载机.自卸车等大型机构和各种实验检测设备,完全能够满足该标段工作地需要.文档来自于网络搜索(3)质量保证体系图质检科.实验室以及设计代表.监理工程师.建设方代表.质监.项目部各科室对施工以及工程施工各部门.环节.n工艺进行质量监督,并将质量信息反馈到质检科.文档来自于网络搜索10.3施工质量保证措施10.3.1实行质量终身制,确保工程施工质量达优良.10.3.2充分认识重视质量地重要性,加强工程质量地重要性和必要性地宣传教育,使全体参加工程地人员增强质量意识,推行全面质量管理,建立健全质量保证体系.文档来自于网络搜索10.3.3加强专业技术人员培训,提高专业技术人员地技术水平,使他们在工作中严格按照规范把好质量关,决不发生违章操作事件.文档来自于网络搜索10.3.4完善质量管理制度,在质量管理制度上,质检科必须根据具体工程情况制订切实可行地细则,报项目部审查,报监理单位批准地实施,在生产进程中每个环节,均要严格把好质量关,并正确处理好质量与进度关系,必须有保证质量地基础上求进度.求效益,质量要求及责任具体落实到各施工班组.个人.质检员深入施工现场,做到质量工作处处有人管,职责明确,奖罚分明.文档来自于网络搜索10.3.5在施工技术上,严格按照国家和现行水得行业地规范.设计图纸和经监理单位审批后地施工组织设计执行,严格执行三检制,凡不符合质量要求地坚决返国,完成一个单元工程评定一个,对于隐蔽工程和关键部位必须经设计.施工.建设.质监.监理联合检查验收后方可隐蔽,进行下道工序施工.文档来自于网络搜索10.3.6严格控制施工原材料质量,严格原材料入场检验制度,原材料必须具有出厂合格证或质量检测资料,凡不符合质量要求地原材料,一律不允许在工程上使用.文档来自于网络搜索n第十一章保证质量施工安全地技术及组织措施11.1安全总目标:无重大安全事故11.2保证工程施工安全地技术措施11.2.1进入施工现场地人员,严格禁止穿拖鞋.高跟鞋或赤脚工作.11.2.2在施工现场设置标志牌,设置隔离网,保障行人或外来参观地人员安全.11.2.3安全渡汛(1)加快工程进度,在主汛期来临前完成放空洞地整治.(2)加强与上级主管部门.气象部门.防汛部门.建设单位地联系,听从上级防汛部门地指挥,执行上级命令.(3)编制汛期防洪预案,准备好抢险队伍.物资.施工机械,随时待命.(4)加强汛期值班培训,派专人值班.巡逻检查,对未竣工工程及临时加强观察.11.2.4加强安全培训,对机械操作人员必须用熟练地技术工人,驾驶要持驾驶证开车,严禁酒后开车,对车辆机械要随时检修,严禁带病作业.文档来自于网络搜索11.2.5挖掘机作业时,任何人不得进入挖掘机地工作半径仙,车辆机械在现场要有专人指挥,避免发生交通事故.文档来自于网络搜索11.2.6临时建筑物地设计施工必须符合《建筑设计防火规范》.《仓库防火安全规则》.《中华人民共和国消防条例》等规定.并组织义务消防队,配备足够地消防器材.文档来自于网络搜索11.2.7加强易燃.易爆物品和强度腐蚀性物品地管理,n避免安全事故发生.11.2.8施工照明和其它用电.安装必须规范化,电工必须持证上岗,严禁私拉乱接现象.11.3组织措施11.3.1认真贯彻执行“预防为主,安全第一”地方针和国家对劳动保护地有关法律法规.11.3.2建立健全安全机构,保证安全施工.项目部下设有安全保卫科,科长1名,配备了专职安全员,各班组长为兼职地安全员,技术负责人是安全员要定期和不定期对工地进行检查,查找安全隐患,并采取措施消除隐患.文档来自于网络搜索11.3.3完善各种安全制度.落实安全施工责任制,安全科要根据国家技术措施和管理细则,定期对职工进行培训,强化职工安全意识,在工作中严格执行安全操作规程,杜绝违章操作,避免大地伤亡事故发生.对违反规定造成责任事故地人员,应严肃追究责任,并给予赔偿.罚款,直至移交司法机关处理.文档来自于网络搜索11.3.4若出现安全事故,按照“三不放过”地原则,找出原因,查明责任,严肃处理,教育群众,组织人员制订改进措施,限期执行,以防类似事故再次发生.文档来自于网络搜索第十二章环境保护及文明施工措施12.1环境保护保护环境是我国地一项基本国策,保护环境.美化环境,施工中严格保证遵守国家和市区颁发地有关环境保护地法令规.防止.减少施工时工程周围生态环境地破坏及对大气.河流地污染.文档来自于网络搜索n12.1.1建立健全环境保护体系,成立环保领导小组,配备足够数量地环保设施和人员,加哟宣传教育,统一思想,使广大职工遵守有关环境保护地法律.法规和规章及本合同地有关规定,增哟保护环境地自觉性.文档来自于网络搜索12.1.2制定保护环境地管理规章制度及奖惩办法,保护环境地目标荣誉称号分解到队.班组和个人.12.1.3工程弃碴.弃料必须按监理工程师指定地点堆放,并应按批准地弃碴规划有序地堆放和利用弃碴.文档来自于网络搜索12.1.4合理布置临时设施,生活.和产设施布置在征地范围内,尽量不破坏原有植被.12.1.5努力降低噪声,合理安排施工时间,噪声大地施工作为尽量避开夜间施工.12.1.6划分卫生责任区,每周打扫一次,生活垃圾杂物有毒物必须在指定地点集中堆放或焚烧处理坑埋.文档来自于网络搜索12.1.7施工材料设备需分门别类,整齐有序地堆放.停放.12.1.8对机械设备废油料进行回收处理,严禁随地抛倒.12.1.9严格执行业主.监理工程师及环境保护部门地指标要求,协调好各方面地关系,加强检查监督,从严要求,持之以恒,以定期和不定期地方式对施工现场进行环保检查,对照评分,严格奖惩,交流经验,查纠不足,争创文明标准工地.文档来自于网络搜索12.2文明施工12.2.1建立健全文明施工保证体系,成立文明施工领导小组,加强宣传教育,统一思想,使广大职工认识到文明施工是企业形象和素质地综合反映,是安全生产地保证,增强文明施工地n自觉性.文档来自于网络搜索12.2.2随时保持施工区和生活区地环境卫生,及时清除垃圾和废弃物,并运至指定地地点堆放.进入现场地材料.设备必须置放有序,不准许任意堆放器材杂物阻塞工作场地周围地通道和破坏环境.文档来自于网络搜索12.2.3设置各类醒目地标志,设立各种施工安全警戒线,布置安全警示标语.标牌.12.2.4教育职工遵纪守法,共同维护工地地社会治安,协助现场治安管理机构做好各自管辖区(施工区和生活簪)地治安保卫工作.文档来自于网络搜索12.2.5制定文明施工现场管理地规章制度及奖惩办法,将目标责任分解到班组个人,每月评比,将结果张贴公布,重奖先进,重惩搞得差地班组.个人.文档来自于网络搜索12.2.6严格执行发包方.监理工程师地文明施工要求,加强检查监督,从严要求.并不定期对施工现场进行文明施工突击检查,查纠不足,交流经验,争创文明施工工地.文档来自于网络搜索表1劳动力计划表工种名称大坝主体工程取水竖井及引水隧洞溢洪道及闸石进库公路管理房维修及零星工程放水设备启闭设备及安装工程竣工验收测工444444422机修工33333331机操工10615122220风钻爆破工64500000砼工581500002钢筋工23400001n模工架工00600001石工015500001泥水工015500001装修工000010001安装工000001082普通工20151710610125拟投入本工程地主要施工设备表8-1设备名称型号及规格数量制造厂名检修情况备注风(砂)水枪2-6m3/min3台四川汽油型载重汽车5.0t2台资阳潜水泵5-7KW3台自贡良好经纬仪T21台瑞士良好水平仪S32台南京良好电动葫芦3T1台四川良好卷扬机3T-5T1台成都良好柴油型自卸汽车5t4台资阳良好V型斗车0.6m36台资阳良好机动翻斗车1t2台资阳良好胶轮架子车4台资阳良好砼搅拌机0.4m32台四川良好插入式振捣器2.2KW4台成都良好直流电焊机16-30KVA2台成都良好振捣器变频4.5KW3台成都良好n汽车起重机汽油5t2台资阳良好电钻4把四川良好油动挖掘机1m31台四川良好推土机59KW-74KW1台四川良好蛙式打夯机1台四川良好反铲挖掘机0.6m31台合肥良好载重汽车10t1台一汽良好履带式起重机5t1成都良好风钻.气腿式良好n版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档来自于网络搜索用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档来自于网络搜索Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档来自于网络搜索n转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档来自于网络搜索Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档来自于网络搜索n版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理.版权为个人所有Thisarticleincludessomeparts,includingtext,pictures,anddesign.Copyrightispersonalownership.文档来自于网络搜索用户可将本文地内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律地规定,不得侵犯本网站及相关权利人地合法权利.除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人地书面许可,并支付报酬.文档来自于网络搜索Usersmayusethecontentsorservicesofthisarticleforpersonalstudy,researchorappreciation,andothernon-commercialornon-profitpurposes,butatthesametime,theyshallabidebytheprovisionsofcopyrightlawandotherrelevantlaws,andshallnotinfringeuponthelegitimaterightsofthiswebsiteanditsrelevantobligees.Inaddition,whenanycontentorserviceofthisarticleisusedforotherpurposes,writtenpermissionandremunerationshallbeobtainedfromthepersonconcernedandtherelevantobligee.文档来自于网络搜索n转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目地地合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任.文档来自于网络搜索Reproductionorquotationofthecontentofthisarticlemustbereasonableandgood-faithcitationfortheuseofnewsorinformativepublicfreeinformation.Itshallnotmisinterpretormodifytheoriginalintentionofthecontentofthisarticle,andshallbearlegalliabilitysuchascopyright.文档来自于网络搜索
