- 511.66 KB
- 2022-04-24 发布
- 1、本文档由用户上传,淘文库整理发布,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,请立即联系网站客服。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细阅读内容确认后进行付费下载。
- 网站客服QQ:403074932

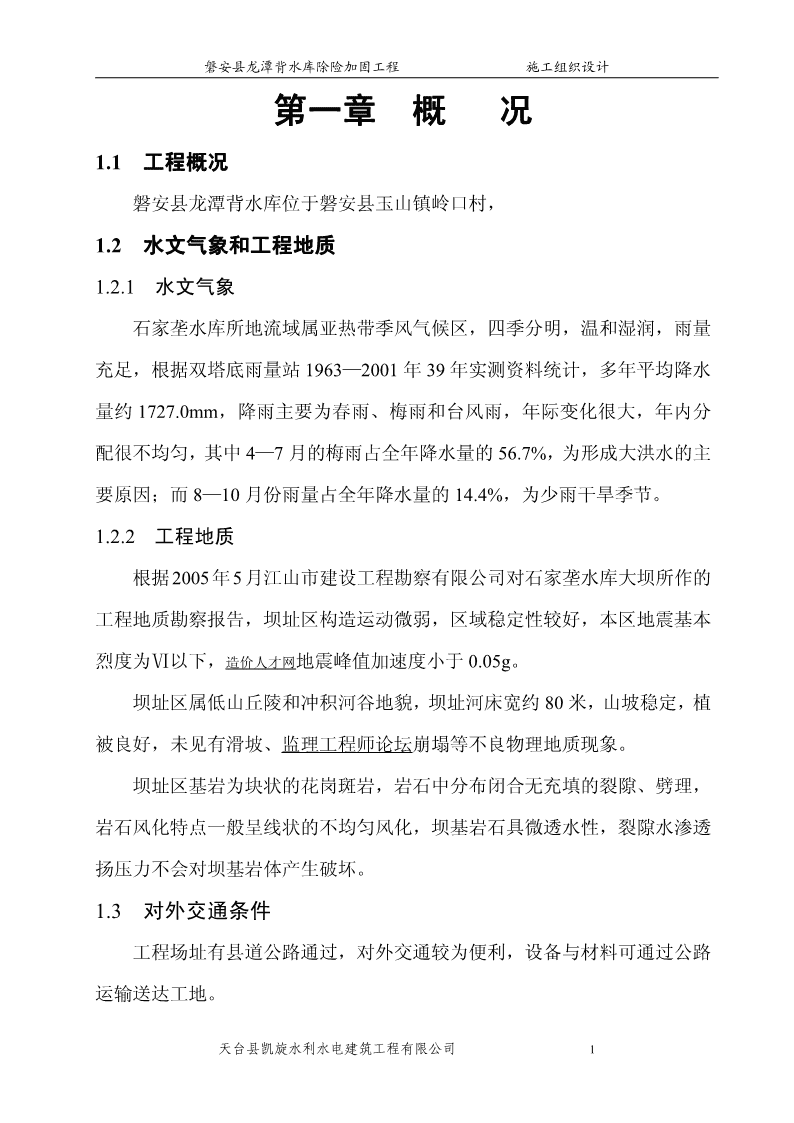

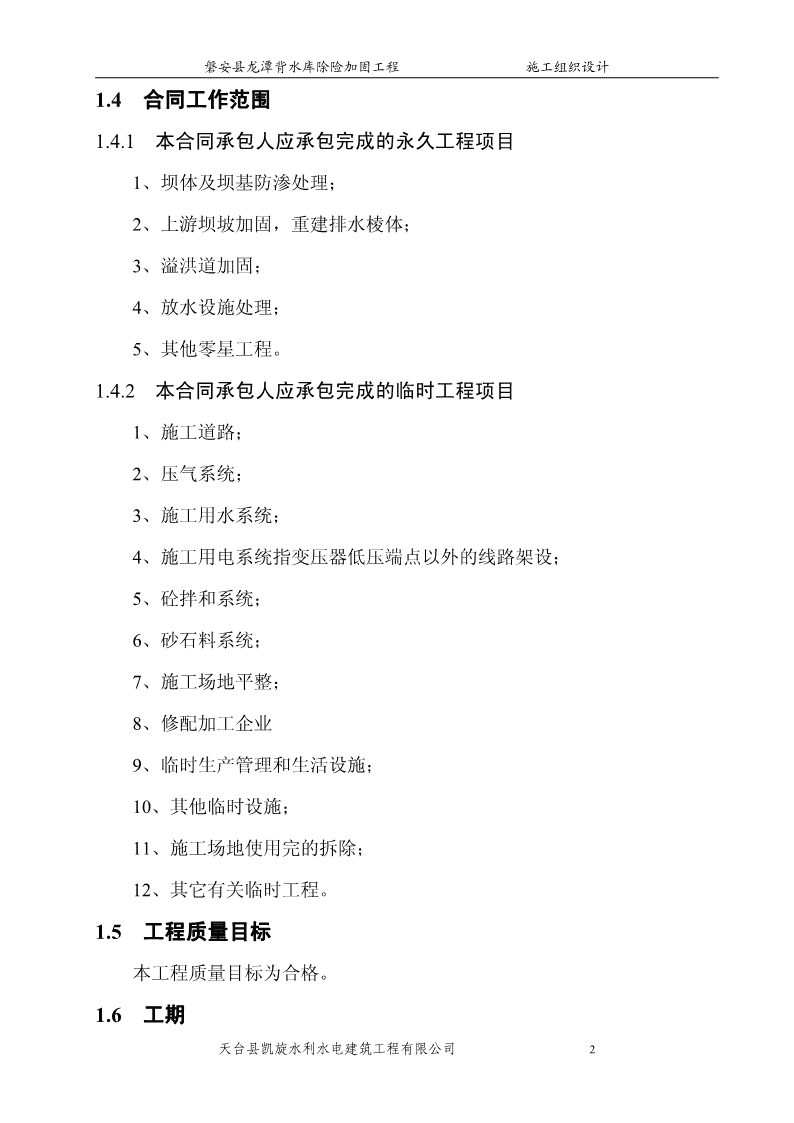

磐安县龙潭背水库除险加固工程施工组织设计天台凯旋水利水电建筑工程有限公司编制:审核:二OO六年七月一日天台县凯旋水利水电建筑工程有限公司0n磐安县龙潭背水库除险加固工程施工组织设计第一章概况1.1工程概况磐安县龙潭背水库位于磐安县玉山镇岭口村,1.2水文气象和工程地质1.2.1水文气象石家垄水库所地流域属亚热带季风气候区,四季分明,温和湿润,雨量充足,根据双塔底雨量站1963—2001年39年实测资料统计,多年平均降水量约1727.0mm,降雨主要为春雨、梅雨和台风雨,年际变化很大,年内分配很不均匀,其中4—7月的梅雨占全年降水量的56.7%,为形成大洪水的主要原因;而8—10月份雨量占全年降水量的14.4%,为少雨干旱季节。1.2.2工程地质根据2005年5月江山市建设工程勘察有限公司对石家垄水库大坝所作的工程地质勘察报告,坝址区构造运动微弱,区域稳定性较好,本区地震基本烈度为Ⅵ以下,造价人才网地震峰值加速度小于0.05g。坝址区属低山丘陵和冲积河谷地貌,坝址河床宽约80米,山坡稳定,植被良好,未见有滑坡、监理工程师论坛崩塌等不良物理地质现象。坝址区基岩为块状的花岗斑岩,岩石中分布闭合无充填的裂隙、劈理,岩石风化特点一般呈线状的不均匀风化,坝基岩石具微透水性,裂隙水渗透扬压力不会对坝基岩体产生破坏。1.3对外交通条件工程场址有县道公路通过,对外交通较为便利,设备与材料可通过公路运输送达工地。天台县凯旋水利水电建筑工程有限公司1n磐安县龙潭背水库除险加固工程施工组织设计1.4合同工作范围1.4.1本合同承包人应承包完成的永久工程项目1、坝体及坝基防渗处理;2、上游坝坡加固,重建排水棱体;3、溢洪道加固;4、放水设施处理;5、其他零星工程。1.4.2本合同承包人应承包完成的临时工程项目1、施工道路;2、压气系统;3、施工用水系统;4、施工用电系统指变压器低压端点以外的线路架设;5、砼拌和系统;6、砂石料系统;7、施工场地平整;8、修配加工企业9、临时生产管理和生活设施;10、其他临时设施;11、施工场地使用完的拆除;12、其它有关临时工程。1.5工程质量目标本工程质量目标为合格。1.6工期天台县凯旋水利水电建筑工程有限公司2n磐安县龙潭背水库除险加固工程施工组织设计总施工工期为306日历天。于2006年7月6日开工(以监理发出开工令为准)至2006年12月20日竣工。1.7安全文明施工安全文明施工目标为合格,争取水利工程标化目标。1.8建筑材料本工程所用建筑材料和设备均要附合设计要求和有关技术条款规定的质量标准。砂、砼骨料、块石(条石)购买合格成品。天台县凯旋水利水电建筑工程有限公司3n磐安县龙潭背水库除险加固工程施工组织设计第二章施工总体规划2.1施工组织机构本公司决定成立磐安县龙潭背水库工程项目部,负责工程施工工作,根据工程内容设置施工队,下设以专业施工组。机构设置如下框图:公司分管经理工程项目部项目经理技术负责人技术科施工科质安科综合科临坝机涵土排溢时坡设洞方水洪机工整备进回棱虹道电程修及口填体吸工检施、明加施及式程修工护渠固工大放施队队砌改、队坝水工施建闸管队下工施门游队工、坡队启闭我公司将选派具有丰富水利工程施工管理经验的项目经理、技术负责人及质检等人员参加施工。天台县凯旋水利水电建筑工程有限公司4n磐安县龙潭背水库除险加固工程施工组织设计项目经理代表我公司负责本工程合同责任的全面履行、实行对本工程全面管理,负责项目行政、技术、财务和施工等各项管理工作,为本项目管理核心。技术负责人协助项目经理负责所有技术质量安全管理工作。项目经理下设4个部门,各部门职责如下:技术科:负责施工技术、计划与方案;工程测量、统计与计量;有关设计、竣工资料整编,技术资料保管。质安科:负责工程质量检测、试验与控制并负责安全生产的监督、检查。施工科:负责整个工程现场施工计划与管理。综合科:负责项目财务管理、所需材料、配件采购供应;机电设备管理、维修、保养;负责项目后勤行政管理,包括接待、医务、炊事等管理工作。2.2组织管理措施为加强施工管理、项目经理将采取措施调动全体人员工作、生产自觉性与积极性,保持良好工作程序,确保优质快速完成合同规定任务,具体措施如下;1、制定严格的管理制度,实行命令式的生产指挥模式,纪律严明。2、制定明确经济责任制,使每位员工的工作成果与工资收入密切挂钩、奖罚分明。3、针对本工程的施工特点,根据不同施工期制订科学合理的措施,确保工程质量。4、针对不同作业面开展广泛的生产大比武活动,充分调动广大员工的工作积极性;定期开展各种技术碰头会、研讨会,解决生产中出现的问题,使工程保质保量按期完成。天台县凯旋水利水电建筑工程有限公司5n磐安县龙潭背水库除险加固工程施工组织设计2.3工程目标计划2.3.1工程质量目标:合格2.3.2工期目标:总施工工期为306日历天。于2006年7月6日开工(以监理发出开工令为准)至2006年12月20日竣工。2.3.3安全文明施工目标:安全文明施工目标为合格,争取水利工程标化目标。2.4主要施工方案1、根据招标文件,本工程主要施工项目为里外坝坡整坡护砌,坝基棱体灌浆石、干砌块石护坡、排水棱体等工程;砼护砌等工程;放水设备及其他工程。2、根据以上工程项目设立施工队及机电检修队,下设若干个专业组进行施工。3、工程自始至终在项目部统一领导下,狠抓工程进度、质量、安全、文明施工,奖罚分明,确保工程有序、有节、文明安全施工。4、编制切实可行的施工方案和施工工艺,科学合理安排作业面,采用平行作业、流水作业和交叉作业等程序。在保证质量、安全条件下通过统筹安排,努力加快施工进度,按期保质、保量地完成施工任务。2.5工程施工流程图根据工程施工内容,其项目、种类繁多,采用平行交叉作业;有些项目具体施工难以用图表表达,采用灵活的施工程序与方法。主要项目主要施工流程图如下:天台县凯旋水利水电建筑工程有限公司6n磐安县龙潭背水库除险加固工程施工组织设计临时工程输排内坝坝基外坝水水坡整混凝坡整工棱坡护土灌修护程体砌砌石砌其他工程施工场地清理及竣工资料整理天台县凯旋水利水电建筑工程有限公司7n磐安县龙潭背水库除险加固工程施工组织设计第三章施工总体布置3.1临时设施布置原则根据本工程特点及实际情况,为便于施工,生产设施尽量集中布置,力求合理、紧凑、节约、经济适用亦便管理。3.2施工导流本水库集水面积较小,利用涵管导流。3.3施工道路3.3.1对外交通工程场址有县道路通过,对外交通较为便利,设备与材料可通过公路运输送达工地。3.3.2场内交通场内道路,主要是修建施工机械、材料运输道路,已便通过小型挖土机及拖拉机等机械设施。便于大坝填筑、护砌工程施工需要。根据实地进行布置。3.4水、电及通讯3.4.1供水系统采用高压水泵从水库或涵洞出口抽水至大坝头山坡水箱(水池)。在溢洪道另设提水设施与水箱(水池),用于供应现场生产用水。生活用水由附近符合要求水源供水。3.4.2供电系统由发包人指定地点接至施工现场500m400V电力线,在电源线上设表计。天台县凯旋水利水电建筑工程有限公司8n磐安县龙潭背水库除险加固工程施工组织设计以下按400V线路接到主副坝、溢洪道施工地段及生产、生活设施现场。现场各施工占用电动力线从附近开关箱接出。为了保证用电安全,主要电源开关除配备闸刀外,还须设置空气开关,并配备触电保护装置。为方便施工备用一台120kw发电机布置在现场。-租用民房的项目部及生活用房的用电由该村供电安排。3.4.4通讯系统项目部设1门程控电话,作为通讯联系工具,并配备手机作为各工区指挥联系用。3.5砼拌和系统根据施工现场实际情况,配备0.35m3砼拌和机1台。配备立式0.15m3灰浆机1台,以便拌制水泥砂浆。砼的拌制按砼设计配合比进行水泥、黄砂、骨料的配料,并按次序进入拌和机,然后自动加水搅拌。拌制砼用料采用磅秤秤量。骨料误差控制在2%以内,水、水泥外加剂误差控制在1%以内,水泥砂浆和水泥粘土砂浆拌制,按配合比加水拌制,拌和用水采用水库中的水,其水质要满足要求。3.6生活、生产辅助设施项目部办公及职工生活临时用房,尽量租用在大坝附近村庄民房。生产用房80m2及仓库40m2布置在工地现场空地上。天台县凯旋水利水电建筑工程有限公司9n磐安县龙潭背水库除险加固工程施工组织设计第四章施工总进度安排4.1施工工期总施工工期为306日历天。于2006年7月6日开工(以监理发出开工令为准)至2006年12月20日竣工。4.2施工进度安排4.2.1施工安排我公司中标承建,在接到中标通知书后,立即组织施工队伍、机械进场准备工作,为主体工程早日动工创造条件,并在开工令发布后正式开始施工。工程前期工作必须周密安排,制定详细的实施性施工组织设计和严密的进度控制计划,确保大坝里外坝整坡护坡加固处理及输水工程等其他工程项目施工按期完成。4.2.2主要工程项目进度控制1、开工:开工令发布日2、施工准备及临时工程:2006年2月17日~2006月3月20日。3、9、其他工程:2006年10月21日~2006年11月20日。10、施工场地清理:2006年11月21日~2006年12月20日4.2.3施工进度计划横道图见下页天台县凯旋水利水电建筑工程有限公司10n磐安县龙潭背水库除险加固工程施工组织设计施工进度计划及劳动力安排施工2006年2月2006年3月2006年4月2006年5月2006年6月2006年7月2006年8月2006年9月2006年10月2006年11月2006年12月序号工程项目天数上中下上中下上中下上中下上中下上中下上中下上中下上中下上中下上中下1施工准备及临时工程32涵洞进口加固及闸门、启闭设235备大坝整坡、干砌块石护砌、改335建明渠4排水棱体施工355大坝背水坡土方填筑234坝体套井回填粘土、坝基帷幕6132灌浆7溢洪道工程1128其他工程319施工场地清理3010劳动力曲线80(总工日13600工)604020天台县凯旋水利水电建筑工程有限公司11n磐安县龙潭背水库除险加固工程施工组织设计4.4主要施工设备表拟投入本合同工作的主要施工设备表型号及制造购置已使用检修现在设备名称数量进场时间规格厂名年份台时数情况何处挖掘机WY60-A1合肥20031500良好天台2006.7.17钻机100型2上海20021000良好天台2006.7.5手风钻3衢州2003良好天台2006.7.5风镐2杭州2005良好天台2006.7.5拖拉机4永康2004良好天台2006.7.17水泵各类水泵4杭州2003良好天台2006.7.17砼搅拌机JZ3502杭州20031600良好天台2006.7.17砂浆搅拌机JZ1502杭州20031600良好天台2006.7.17插入震动器2.2~2.8kw5杭州2005良好天台2006.7.17平板震动器2.2kw2杭州2005良好天台2006.7.17备用发电机120Kw1杭州2004良好天台2006.7.17双胶轮车8临海2005良好天台2006.7.17水准仪S31北京2003良好天台2006.7.1天台县凯旋水利水电建筑工程有限公司12n磐安县龙潭背水库除险加固工程施工组织设计第五章施工测量5.1施工测量流程图监理工程师交底现场初步选点制定测量方案建立测量控制网测量仪器校核施工测量原始数据记录整理5.2测量工作程序1、根据监理工程师提供的测量资料,进行实地复核,并将复核的结果报监理工程师审核。2、根据复核的测量成果,按工程施工的需要,扩大布置测量控制网,建立轴线及其它控制线,经复核准确无误后,报监理工程师批准,加以妥善保护。3、根据扩大布置的测量控制网(点)进行工程的施工放样,放样前画施工放样图,经校核无误后进行实地放样,原始资料存档备查。4、临时水准点应设在施工干扰少,沉降稳定处,且临时水准点必须与设计控制网水准点闭合。对于施工中常用的控制点线,应定期进行复核,发现问题及时予以纠正。5、施工前,应对原始地进行断面测量,每20m一个断面,局部进行加天台县凯旋水利水电建筑工程有限公司13n磐安县龙潭背水库除险加固工程施工组织设计密。施测的断面一方面作为施工的依据,另一方面作为挖填工程量的计算依据。施工测量过程中必须做到:1、熟识施工图纸,掌握设计意图,严格按照规范规定的程序要求和标准精心施测。2、选用的所有测量仪器在使用前均应按有关规定进行检验、校正,保证测量仪器精确度。3、对所有施工测量工作必须做到有放必复,专人负责,并对测量标志定期进行复测,内业工作应有专人校核。4、做到“勤”、“精”、“复”“勤”即勤测,每一道工序开始时都要施测,认为必要时可重测或加密施测。“精”,施测要精确,技术要熟练,设计和规范的要求要精通,施测的方法要先进,措施要可靠。“复”,即所有施工测量工作必须做到有放必复,分别由专人负责,并应对测量标志定期进行复测,测量内业工作应有专人进行校核,确保测量准确无误。5、所有外业测量资料,都应用墨水笔登记,测量完成一段时间后,须经监理工程师复核并签字认可。5.3测量人员组织测量放样,是工程施工质量达到预期效果的重要环节,为此,工地成立专门测量小组,由具有理论与实际施工经验的测量工程师担任组长,并配备2名有实际经验的专业测量技术人员组成,在整个施工过程中,充分发挥测天台县凯旋水利水电建筑工程有限公司14n磐安县龙潭背水库除险加固工程施工组织设计量工作的先锋尖兵作用。5.4测量仪器配备序号仪器名称型号数量1水准仪S31台2全站仪TC4051台3钢卷尺50m5个4水准尺双面2对天台县凯旋水利水电建筑工程有限公司15n磐安县龙潭背水库除险加固工程施工组织设计第六章主要施工方法6.1、M7.5浆砌块石、C15砼灌砌石施工浆砌块石施工应符合下列规定:1、砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润。2、应采用坐浆法分层砌筑,铺浆厚宜3cm~5cm,随铺浆随砌石,砌缝需用砂浆填充饱满,不得无浆直接贴靠,砌缝内砂浆应采用插入震捣器震捣密实;严禁先堆砌石块再用砂浆灌缝方式操作;块石缝宽超过5cm时应填塞小片石并坐浆饱满。3、上、下层砌石应错缝砌筑;每砌3~4皮为一个分层高度,每个分层高度应找平一次;砌体外露面应平整美观,外露面上的砌缝厚度不得大于4cm,每个分层高度间的错缝不得小于8cm;水平缝宽应不大于2.5cm,竖缝宽应不大于4cm。4、砌筑因故停顿、且砂浆已超过初凝时间,应待砂浆强度达到2.5MPa后才可继续施工;继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免振动下层砌体。5、浆砌体完成后,须用进行养护,养护时间一般不小于14天,在砌体未达到要求强度之前,不得在其上任意堆放重物或修凿石块,以免砌体受震动而损坏。6、砌体石块间应用胶结材料粘结、填实。7、护坡、护底和翼墙内部石块间较大的空隙,应先灌填砂浆或细石混凝土并认真捣实,再用碎石块嵌实。不得采用先填碎石块,后塞砂浆的方法。天台县凯旋水利水电建筑工程有限公司16n磐安县龙潭背水库除险加固工程施工组织设计8、石料必须质地坚硬、新鲜,不得有剥落层或裂纹。9、胶结材料的配合比必须满足设计强度及施工和易性的要求。为确保胶结材料的质量,其配合比必须通过试验确定。10、胶结材料初凝前允许一次连续砌筑二层石块,应严格执行上下错缝、铺浆及填浆饱满密实的规定,防止铺浆遗漏或插捣不严。C15砼灌砌石施工应符合下列规定:1、原材料质量要求:水泥:应选用安定性有保障的大厂名牌水泥,施工中不能掺杂其它水泥。水泥进场应立即检查合格证、质保单,注意同品牌、同标号、同生产日期的三同检查。堆放在不受风雨浸袭、干燥防潮的专用水泥仓库里。存放期超过3个月,即为过期水泥,应重新抽样检查。水泥在使用前应进行抽样化验,未知试样合格的水泥不得使用。化验结果无论何种水泥,氧化镁、三氧化硫初疑时间、安定性任一项不附合标准时均为废品。水:拌制和养护混凝土采用溪水,用水要符合有关规定的要求。未经处理的工业污水和沼泽水不得用以拌制和养护混凝土。骨料:应按照工程质量评定标准及办法中的要求检查。石料:应质地坚实,无风化剥落和裂纹的块石,石块要用锤加工打击口面,不得使用有尖角或薄边的石料砌筑,形状要大致整齐,石料最小边尺寸不宜小于20cm,单块重量不得小于40kg,不得夹杂泥土污物。要求石料湿抗压强度大于40Mpa,软化系数大于0.7,密度不小于2.5t/m3。2、配合比的选定混凝土施工配合比必须通过试验,满足设计技术指标和施工要求,并经审批后方可使用。混凝土施工配料单必须经校核后签发,并严格按签发的混天台县凯旋水利水电建筑工程有限公司17n磐安县龙潭背水库除险加固工程施工组织设计凝土施工配料单进行配料,严禁擅自更改。中标后根据施工进度计划安排,在砼施工的前一个月,会同监理人员对进场的混凝土原材料进行现场取样,送当地有资质的试验室进行混凝土配合比设计和试配,混凝土配合比报告单报请监理部批准后再使用。3、混凝土灌砌石施工方法混凝土拌和:根据工程混凝土配合比情况,配备相应的拌和运输设备,在生产过程中应经常进行检查拌和物的均匀性,适宜的拌和时间等。发现问题立即进行处理。混凝土拌和用JZ350型混凝土搅拌机拌制。拌制混凝土时,拌和材料严格按照实验室确定的并经监理单位批准的混凝土配料单进行配料,配料采用一次性称量材料配合比偏差控制在规范要求内。混凝土搅拌后达到均匀、颜色一致,自全部原材料装入搅拌机起,到混凝土由筒中开始卸料为止,其连续搅拌的最短时间不少于120S。混凝土运至浇筑地点时,需具有配合比所规定的坍落度,如果出现分离现象要两次拌和,对已初凝的混凝土坚决弃掉。岩基上的杂物、泥土及松动岩石均应清除。浇筑混凝土时严禁在仓内加水如发现混凝土和易性较差时必须采取加强振捣等措施,以保证混凝土质量。不合格的混凝土严禁入仓;己入仓的不合格混凝土必须清除。混凝土工作缝的处理应遵守下列规定:己浇好的混凝土在强度尚未达到25Kgf/cm2前不得进入上一层混凝土浇筑的准备工作。混凝土浇筑期间如表面泌水较多,应及时研究减少泌水的措施。仓内的必水必须及时时排除。石料必须质地坚硬、清洁,石块应刷洗干净,并保持湿润。要求大块石埋石,不能用片石或碎石埋石。块石之间不能有边线接触应保持8CM以上,能使振动杆插入。C15混凝土应振捣密实。浇筑前应递交混凝土开仓申请报告,经监理部申批签证后才可进行混凝土浇筑。天台县凯旋水利水电建筑工程有限公司18n磐安县龙潭背水库除险加固工程施工组织设计6.2、质量控制与安全防护1、质量控制:(1)、严格按照设计图纸和有关规范要求施工;(2)、建立班组自检、施工队复检、质安科终检的三检制度;(3)、建立严格的质量管理奖惩制度,做到奖惩分明;(4)、把好工艺和工序关,严格控制放样、冲冼、灌砌等各道工序的各项工艺,做到预防为主,纠正为辅。2、安全防护:(1)、严格按照有关规程和安全生产规定执行;(2)、建立以施工队长为负责的安全生产管理机构,各班组负责人为班组安全员,对本班组的安全生产负责;(3)、专人操作机械,操作人员实行持证上岗,禁止无证上岗和违章操作;(4)、定期保养,检修施工机械;(5)、禁止带电移动,安装机械设备;(6)、建立安全奖惩制度,做到有奖有惩。6.3、石方开挖石方开挖主要为棱体基础部分,设备采用1台6m3/min空压机和手风钻。石方开挖拟采用钻孔机按设计线开挖成型。以确保基岩及边坡稳定和防止岩石松动裂缝,符合设计要求。根据设计深度,进行阶梯式开挖,同时注意观察开挖高程,对坡面应及时进行测量检查,防止欠挖,避免在形成高边坡后再进行破面处理,在开挖轮廓外围,修好排水沟,将地表水引走,基坑布置排水沟和集水井,及时排天台县凯旋水利水电建筑工程有限公司19n磐安县龙潭背水库除险加固工程施工组织设计除基坑积水、渗水和地表水,确保开挖工作不受影响。开挖完成后经项目部“三检”,报告监理复检签证。6.4、垫层铺设在经填筑平整的主副坝迎水坡上铺设厚30cm厚砾石垫层,铺设时按反滤层的基本要求,分层铺填。自下而上进行,材料不得向下倾倒,铺填后由人工平整拍打夯实。6.5、干砌块石护坡坝坡砌筑块石由料场购买,要求石料质地坚硬,利用拖拉机运到现场,然后人工抬到砌筑工作面。块石最小边尺寸不宜小于20cm,密度不小于2.5t/m3。饱和极限抗压强度不小于40Mpa,在铺设垫层的坝面上由下而上进行砌筑,块石护坡厚度50cm,具体施工要求如下:1、砌筑按设计边坡放样,应由低处向高处逐层砌筑;砌筑要嵌紧、整平,砌筑厚度应达到设计要求;在夯实的砂砾石垫层上,以一层与一层错缝锁结方式砌筑。垫层与干砌石砌筑层配合砌筑,随铺随砌。2、砌筑干砌块石护坡的石块长边必须垂直坡面,外砌缝严禁用薄片石填塞。砌筑坡面一定要平整,无尖角,须与放样线起平,横竖缝互相错开,砌缝底部一定要做到底实上紧,以免底部砾石由缝隙间冲出而造成塌坡。3、砌体外露面应用较整齐的石块砌筑平整,护坡表面砌缝的宽度不应大于25mm,砌石边缘应顺直、整齐牢固。砌石应垫稳填实,与周边砌石靠紧,严禁加空;严禁出现通缝、叠砌和浮塞和小石集中充填。6.6、大坝排水棱体施工按设计图纸开挖成形,先铺填底部30cm厚、粒径0.5~5mm的粗砂,再铺30cm厚、粒径5~20mm的小砾石,再后铺厚度30cm、粒径20~80mm的天台县凯旋水利水电建筑工程有限公司20n磐安县龙潭背水库除险加固工程施工组织设计砾石,最后为块石堆砌。迎水坡坡度为1:1,先铺30cm厚砾石,再铺30cm厚小砾石,最后铺30cm厚粗砂,其粒径与底部同,最后为顶部干砌块石,宽度1.2m。6.7、放水设施灌溉涵管采用钢筋砼普压管,可从市场上购买符合质量要求的成品。管道安装前进行管道基础平整,符合质量要求后进行砼支墩及底板砼浇捣,按设计尺寸进行支墩、立模、浇捣砼,支墩间距4m(预制管长度4m),按设计管道安装部位施工,拆模后进行管道基础20cm厚砼浇捣,先用插入震动器震实,平板震动器及人工抹平。涵管安装先从下游开始,由葫芦吊装、卷扬机拉,在连接时用配套的橡胶圈套接,并用卷扬机将管子拉紧,使管子与橡胶圈紧密连接。进口段镇墩位置放样准确后进行镇墩砼浇筑,砼浇捣前涵管接口处三角形弯管由钢板加工成型并焊连铁件伸入砼中,便于牢固地连接,上述工序完成后进行布筋绑扎(电焊)然后边立模边浇捣砼,用插入震动器分层震实,顶部用平板震动器震实后再人工抹平。进水口在涵管安装后按设计尺寸立模,浇筑砼,盖板采用现浇砼或预制,由设计另定。拦污栅按设计要求加工并安装就位。天台县凯旋水利水电建筑工程有限公司21n磐安县龙潭背水库除险加固工程施工组织设计第七章工程质量保证措施7.1质量目标:合格7.2质量保证体系建立以项目经理为组长,项目技术负责人为副组长的质量管理领导小组,建立健全项目施工质量保证体系,施工质量保证体系。7.3质量保证措施1、工程质量管理由项目经理牵头挂帅,成立质量管理小组,由项目经理任组长,技术负责人任副组长。从项目经理、技术负责人、质检工程师、施工员、质量员、施工队长、班组长、生产工人均建立质量岗位责任制,并对每道工序制定操作技术规范。各级负责人应对本范围内的工程施工质量负全责,为当然责任人。在施工全过程中,严格按照ISO9001-2000质量体系管理施工,确保工程各工序质量,实现质量总目标。2、经常对职工进行质量意识教育,牢固树立“质量第一”的观念。严格执行各项施工技术规范,不放松每一个施工环节,认真做好工序施工技术交底工作,以确保各项工序的质量。3、严格执行内部“三检制”,每道工序经班组自检、质检员复检,质检工程师检查,并由监理工程师检查验收,签字同意后,方可进行下道工序施工,力争每道工序一次验收成功,对不合格的工序要坚决返工,直至符合监理工程师要求为止。4、在施工过程中,杜绝转包和分包,对各施工、班组均以包清工形式,实行优质高价计酬、劣质低价计酬或罚金的经济挂钩办法,以确保施工质量。5、严把材料关:工程质量的优劣,原材料、成品料、半成品料的质量是天台县凯旋水利水电建筑工程有限公司22n磐安县龙潭背水库除险加固工程施工组织设计关键,为了确保整个工程质量达到合格,在保证材料合格率方面主要采取如下措施:(1)、坚决按照本工程招标文件技术规范及质量要求中规定的措施执行。(2)、工程中使用的各种材料,全部选用优质材料,水泥必须分批提供有关批号、安全性等试验报告,所有进场材料均应有合格证或质量保证证明书,严格进行检查验收,不符合要求的材料不准进场。(3)、材料使用前取样拿至业主指定的试验室进行有关试验,合格后才能使用。6、认真做好原始记录及资料整理工作,做到资料齐全、准确、工整。工程完成后由质检科整理并与竣工资料一起移交业主。对质量事故应及时报告监理工程师,不合格工程坚决返工,不留隐患。7、在整个工施工过程中,接受监理工程师对工程一切部位施工质量监理和检查,包括查阅施工原始记录、复核测量成果及现场放样,并向监理工程师提供所有的试验报告、质量自检月报,主动配合建设单位和当地质检部门督促和指导工作,并接受省市有关部门、质量监督站监督。8、对连续作业的工作,实行交接班制度,并做好交接班记录。9、制定切实可行的质量奖罚制度,并按各项工程验收情况,每月考核兑现,责任到人,奖罚分明。7.4质量技术管理1、实行质量交底制度,严格按设计图纸、工程招标合同文件、有关现行的施工规范和质量标准制定实施措施,使施工人员都明确质量标准和技术要求、工艺方法和注意事项。2、经常进行技术方案的研究,对施工中容易出现的通病制定预防对策及天台县凯旋水利水电建筑工程有限公司23n磐安县龙潭背水库除险加固工程施工组织设计保证措施,经常检查各级质量计划的执行情况,及时反馈,及时协调,对出现质量事故坚持“三不放过”原则。3、工序设专人负责,认真仔细做好各技术复核工作。4、施工测量根据建设单位提供的测量基准和水准点的数据经复核后,建立高精度施工控制网,对于永久性标志桩、水准基点、三角网点及放样检验必需的标桩,树立牢固易识别的标志并认真加以保护。5、为保证质量总目标的实现,在施工中对不合格的材料必须废弃,并在施工中采用新工艺、新技术,严格工艺要求,确保工程质量。6、混凝土、砂浆拌和物严格控制原材料品质,配合比挂牌施工,明确各项原材料的级配并计量准确,根据实际情况及时调整施工配比。7、混凝土配料严格过磅计量,确保混凝土及砂浆质量。8、做好施工部位防寒、保温等措施,并严格按措施进行施工,确保工程质量。9、特别要总结以往水利工程的经验教训,在抓好混凝土内在质量的同时,进一步严格控制外在质量,确保结构物表面、边线整齐、清洁。模板立模必须牢固,防止走模,混凝土应经专门级配设计,混凝土振捣面应保持水平,防止分离,入仓混凝土应均匀,不得堆积,浇筑后混凝土注意养护。天台县凯旋水利水电建筑工程有限公司24n磐安县龙潭背水库除险加固工程施工组织设计第八章施工工期保证措施本公司在水利工程施工中积累了丰富的经验,为了确保工期,并按质、按量完成施工任务,拟采取以下保证措施:8.1从施工组织和人员落实上保证1、抽调精干的工程技术人员和富有经验的项目经理组建项目经理部,项目经理及技术负责人常驻工地,并保证项目经理每月驻工地时间不少于20天,技术负责人每月驻工地时间不少于15天,加强施工管理,统一协调指挥工程的施工;选派技术力量较强、机械设备先进的施工队,调配足够的施工人员和机械设备,以保证工程按期完成。2、在科学合理进行施工安排的基础上,发扬艰苦奋斗的精神,最大限度地保证本工程施工的技术、管理现场施工人员的需要,并在规定的时间内组织到位,以优势的力量,抢时间,争速度,确保实行进度目标。8.2从施工机械设备运行落实上保证本标书中所列的全部设备在规定时间内组织到位。施工过程中,定期做好机械设备的维修保养,备好易损件,提高机械设备的完好率,保证正常运转,尤其是要确保挖运设备和拌和设备的正常运转;避免因机械故障造成对工程施工进度的影响。8.3从落实责任制上保证实行项目目标管理和分工负责的管理方法。制订责任目标,落实经济责任制,定期对工期、质量、安全等责任目标进行考核,对责任人重奖重罚;加强施工人员的思想政治教育,教育施工人员正确对待工期与质量的关系,把工期、质量、责任有机结合起来,增强施工人员的事业心和工作责任心,天台县凯旋水利水电建筑工程有限公司25n磐安县龙潭背水库除险加固工程施工组织设计团结一致,最大限度地调动施工人员的积极性。8.4从施工计划管理措施上保证1、按照工期要求,分阶段制定施工计划和实施方案,重点工程和难点项目应做好切实可行的施工实施方案,合理安排各分项工程的施工顺序,充分利用本公司施工经验丰富的有利条件,缩短工序间的间歇时间和流水作业的各流程时间,使工程施工形成平行作业和交叉作业,努力加快每个施工环节的速度,以确保总体工程进度目标的实现。2、加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式将编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个职工,使每个职工心中有数。在确保质量和安全的前提下因地制宜、快速施工,并根据工程的实际情况采用新技术、新工艺,以促进工程的顺利进展。3、施工现场专人组织调度,尽量减少施工干扰。提高劳动生产率,每月召开生产会议和调度会,及时召开碰头会,随时检查执行情况,发现问题及时采取措施。4、正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工积极性,防止返工事故的发生。8.5从材料供应上保证1、经理部应按招标文件中要求统一安排材料的采购、运输、保管,领导和协调材料的供应。对工程中使用的各种材料必须事先落实好材料质量好、企业信誉好的供货单位,订立可靠的供货合同,编制分期供货计划,按计划供货,确保工程需要,坚决杜绝停工待料的现象发生。工程所需的各种材料,视材料的性质和价格,分别采用外购和当地采购的办法予以解决,并作一定天台县凯旋水利水电建筑工程有限公司26n磐安县龙潭背水库除险加固工程施工组织设计数量的储备。2、钢筋、水泥、砂石骨料等材料都需要预先取样检验测试;合格材料要预先签订协议落实到位,要有计划地组织材料物资进场,确保不因材料物资问题而贻误工程进度。8.6积极开展技术攻关根据以往施工中存在的问题,积极开展群众性的技术革新活动,人人动脑筋,尊重科学,在应用和研制新技术、新工艺、新设备方面下功夫,依靠技术进步,为优质快速地建成本工程服务。8.7从安全生产上保证加强职工安全法规教育,增强安全生产意识。项目部成立安全生产小组,设专职安全员负责日常生产的安全检查、督促,保证施工的顺利进行。制订和完善各部门各班组的安分生产责任制和安全规章制度,防止工程事故,确保工程的顺利进行。8.8从资金落实上保证在工程施工前期,除业主支付的开工预付款外,公司将投入一定数量的自备流动资金,确保前期工作的顺利开展。对其中业主支付的工程进度款实行专款专用。业主支付给承包人的工程进度款项是材料周转和工程实施的重要保证,必须做到专款专用,不得挪作他用。8.9从后勤生活上保证加强机械设备和车辆的维修保养,保障施工机械的正常运转;搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。8.10加强与业主、监理的联系,尊重当地的风俗习惯,做好与当地政府和天台县凯旋水利水电建筑工程有限公司27n磐安县龙潭背水库除险加固工程施工组织设计群众的协调工作,争取当地群众的支持,是工程施工顺利进展的关键保证。8.11其他:施工中应随时控制和调整施工进度,做到灵活机动,一旦发现人员或设备不能满足施工进度要求时,应随时进行加强、补充,或是采取二班、三班工作制,以弥补不足。天台县凯旋水利水电建筑工程有限公司28n磐安县龙潭背水库除险加固工程施工组织设计第九章安全文明生产、环境保护及水土保持措施9.1安全文明施工安全文明施工是关系到人民生命安全和国家财产不受损失的头等大事,为了确保工程顺利进行,因此必须认真贯彻“安全第一,预防为主”的方针。坚持“管理生产必须管理安全”、“谁施工谁负责安全”的原则,上至项目经理,下至具体操作者,每一施工管理层和操作层都对安全负有一定责任。项目经理对整个工地的安全工作负责,各作业面、各班组应有专职或兼职安全检查员,进行日常的安全管理和检查工作。参加施工的全体人员,必须树立“安全为了生产,生产必须安全”的思想意识,从工程开工至竣工,必须严格执行国家安全法规和安全规章制度,施工作业人员要按照安全生产制度的相关规程进行作业施工,认真做到安全生产工作,不违章指挥,不违章作业,杜绝重大事故、消除一般事故。本工程建立以分管经理领导,安全科具体指导,项目经理具体负责制定安全生产管理网络图。公司分管经理公司安全科项目经理专职安全员天台县凯旋水利水电建筑工程有限公司各组兼职安全员29n磐安县龙潭背水库除险加固工程施工组织设计9.2、安全生产的措施:安全生产对施工企业来说是一个十分重要的管理内容,只有安全生产上去了,才能抓好进度,提高质量,树立起良好的企业形象。1.建立安全生产责任制。建立、健全各级各部门的安全生产责任制,责任落实到人。各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。工人须进行公司、项目部和班组的三级安全教育;工人变换工种,须进行新工种的安全技术教育;工人应掌握本人工种操作技能,熟悉本工种安全技术操作规程;认真建立“职工劳动保护记录卡”,及时做好记录。2.建立安全活动制度。除了在日常工作中时时处处讲安全外,工地确定每个月固定日期作为安全活动日。由工地安全小组会同全体专、兼职安全员,对整个工地的安全工作作全面的检查;查事故苗头;查安全措施的落实;查安全隐患的清除。3.建立安全技术措施制度,各分项工程在编制施工方案过程中必须编制安全生产、技术措施。建立安全交底制度,各班组在宣布生产任务时,对施工安全提出明确要求,把施工技术和安全生产同时进行全面的针对性的安全技术交底,受交底者履行签字手续。并组织工人讨论,使人人心中有数,个个做到安全。4.施工前,详细核对设计文件,根据施工地段的地形、地质、水文、气象等资料,在编制施工组织设计的同时,制定相应的安全技术措施。5.特种作业持证上岗。特种作业人员必须经培训考试合格后持证上天台县凯旋水利水电建筑工程有限公司30n磐安县龙潭背水库除险加固工程施工组织设计岗,操作证必须按期复审,不得超期使用。6.建立安全检查制度。必须建立定期安全检查制度。有时间、有要求,明确重点部位、危险岗位。安全检查有记录。对查出的隐患应及时整改,做到定人、定时间、定措施。7.班组:“三上岗、一讲评”安全活动。对班组的安全活动,要有考核措施。8.遵章守纪、严禁违章指挥、违章作业。9.发生事故后,应按照“三不放过”的原则,认真的从生产、技术、设备、管理制度等方面找出事故原因,查明责任,确定改进措施,指定专人,限期贯彻执行,并按规定上报有关部门。10.“五牌一图”与安全标牌。施工现场必须张挂“五牌一图”即:1)、工程概况牌2)、安全生产活动记录牌3)、十项安全技术措施牌4)、安全生产《六大纪律》牌5)、现场防火责任牌6)、施工总平面图。安全生产《六大纪律》牌内容即:1、进入施工现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。2、二米以上的高空悬空作业,无安全设施的必须戴好安全带,扣好保险钩。3、高空作业,不准往下或向上乱抛材料和工具等物件。4、各种电动机械设备必须有可靠有效的安全措施和防护装置,方能开动使用。天台县凯旋水利水电建筑工程有限公司31n磐安县龙潭背水库除险加固工程施工组织设计5、不懂电气和机械的人员严禁使用和玩弄机电设备。6、吊装区域非操作人员严禁入内,吊装机械必须完好把杆垂直下方不准站人。十项安全技术措施牌内容即:1、按规定使用安全“三宝”(安全帽、安全带、安全网);2、机械设备防护装置一定要齐全有效;3、塔吊等超重设备必须有限位保险装置,不准带病运转,不准超负荷使用,不准在运行中维修保养;4、架设电线线路必须符合当地电业局的规定,电气设备必须全部接零接地;5、电动机械和电动手持工具要设置漏电掉闸装置;6、脚手架材料及脚手架塔必须符合规程要求;7、各种缆风绳及其设置必须符合规程要求;8、在建工程的四口,必须有防护设施;9、严禁赤脚或穿高跟鞋、拖鞋进入施工现场,高空作业不准穿硬底和带钉易滑的鞋靴;10、施工现场的悬崖、陡坎等危险地区有警戒标志,夜间要设红灯示警。现场防火责任牌内容即:1、设立现场消防领导小组和消防队。2、在编制施工组织设计时,要施工总布置图上。施工方法上有布置和措施。3、施工现场明确划分易燃可燃材料堆场、仓库用火作业和生活区等区域。天台县凯旋水利水电建筑工程有限公司32n磐安县龙潭背水库除险加固工程施工组织设计4、购置一定数量的消防器材和设备,设在项目部和工地消防控制点,并有专人维护、管理、定期更新。5、工地现场和项目部住地各型号电源线按规范架设搭接,不允许职工乱接电线、不准烧电炉。6、乙炔瓶和氧气瓶两者间距离存放时不小于2米,使用时不小于5米;两者离焊、割作业点距离不小于10米,离易爆物品距离不小于30米,两者设备的附件、阀门应完整有效。7、施工现场进行大面积或特殊环境的明火作业,应办理动为审批手续。8、木工间、钢筋间、配电房均应配备合适的灭火机。9、对职工进行消防防火知识教育,提高职工防火警惕性和消防能力。10、对违反消防防火安全规程的进行经济处罚,项目部定期进行消防检查,有记录、有整改、有落实。图牌须规格统一,字迹端正,表示明确。施工工地必须有安全生产宣传牌。在主要施工部位、作业点、危险区、主要通道口都必须挂有安全宣传标语或安全警告牌。1、进一步落实安全责任制,明确各级、各部门安全生产责任,多种形式开展安全生产宣传教育。2、各项目根据分部工程、单元工程特点进行有针对性的全面的安全技术交底,并履行签字手续。(1)公司每月检查一次;(2)项目部每月检查四次;(3)在检查中发现的事故隐患整改做到定人、定措施、定时间定期整改完成,并书面反馈。天台县凯旋水利水电建筑工程有限公司33n磐安县龙潭背水库除险加固工程施工组织设计9.3、施工工序的安全要求:1、现场用电安全措施:A、施工现场用电必须符合建设部GJ46-88标准,采用三相五线制配电。B、施工临时用电布置按施工平面图规定架空设置,杆子用干燥木或水泥杆子,上设角铁横担,用绝缘架设。C、施工用电管理,操作必须由取得上岗证书的电工担任。必须严格按操作规程操作。D、本工程属电网供电,所有机械设备用电一律采用接地保护和现场重接地保护,接地体一律用4×4角铁二根入土深入2.5米,间距2.5米,接地电阻不大于4欧姆,并联接入地平线,连接牢固可靠,接触良好,接头处电焊Ф10螺栓紧固,绿黄线作为接地线。E、配电箱一律选用标准箱,挂设高度1.40米,门锁应牢固,配电箱应作统一编号,并有检查保养纪录卡,每十天为一次,按规定作好重复保护接地。F、移动电箱的距离不大于30米做到一机一闸保护。G、单相电气设备置照明开关箱,配备单相三线制。插头上方应设置漏电保护开关,移动电器和灯具一律采用绝缘良好橡皮软线,应无接头、无损坏、无碾压现象。H、各箱内应明显分开“动力”、“照明”单相电器“电焊”等使用插头熔断器。I、做好各项防雷工作。2、现场施工机械的安全技术措施:天台县凯旋水利水电建筑工程有限公司34n磐安县龙潭背水库除险加固工程施工组织设计1)混凝土拌和机:A、混凝土拌和机必须搭设工作棚、操作台、边缘设置排水沟和渗水坑。砼搅拌机的操作纵杆要安装保险装置,砂浆机的进料棚栅应齐全,机械的传动部位应有保护装置。B、混凝土拌和机司机,应熟悉本机构造、性能、操作方法和使用规定。C、注意电气安全,防止电机受潮,防止电气零件和电线受到损坏,电机应接地良好。D、工作前应进行空车试运转,听各部有无音响,并检查所有操作部分是否灵活可靠,钢丝绳有无断丝损坏。E、司机在机械运转中不准离开。F、机械运转中,如发现不正常现象时,应将拌和桶内存料清除,停车后再进行检查和清理。G、料斗升起时,严禁任何人在斗下通过和停留,如须在斗下检修时,应停车断开电源,并将进料斗用保险链扣住后方可进行。H、进料斗不要填草袋,每次料斗放下接近地面时要销停。然后再次到底,以免下落过快,损坏机件。I、严禁超负荷使用。严禁锤打料斗拌合筒、出料阗等,以免损坏机件。J、停止后出将拌合筒内放入清水石子进行转动和清洗。如需进入拌合筒内进行清理进,应先拉开闸刀,并在开关箱上加锁。2)潜水泵:A、水泵放入水中,或提出水面,应先切断电源,严禁拉拽电缆或出水管。B、泵应装设接零保护和漏电保护装置,并应符合建设部《施工现场临天台县凯旋水利水电建筑工程有限公司35n磐安县龙潭背水库除险加固工程施工组织设计时用电安全技术规范》JGJ46-88中“其他电动建筑机械”的规定,工作时周围30m以内水面不得有人畜进入。C、启运前应检查:a、管应结扎牢固。b、放气、放水、注油等螺塞均应旋紧。c、叶轮和进水管应无杂物。d、电缆绝缘良好。e、接通电源后,应先试运行,检查旋转方向应正确。在水外运转时间,不得走过5min。f、经常注意水位变化,叶轮中心至水面距离应在0.5-3m间,泵体不得陷入污泥或露出水面。电缆不可与井壁、池壁相擦。3)、挖掘机:A、挖掘机基坑、沟槽时,应检查路堑和沟槽边坡的稳定情况以防止挖掘机倾覆。B、严禁任何人在挖掘机作业区内停留。挖掘机操作室内禁止无关人员进入,并不准放置妨碍操作的任何物品。C、检查液压系统有无渗漏。D、对挖掘机的发动机、传动装置、回转装置以及器、仪表等进行试运转确信正当后,方可开始工作。E、作业与行驶的要求:a、载料作业应待汽车停稳后,再进行装料。b、卸料时,在不碰击自卸汽车任何部位的情况下,铲斗应尽量降低,并禁止铲车从汽车驾驶室上越过。天台县凯旋水利水电建筑工程有限公司36n磐安县龙潭背水库除险加固工程施工组织设计c、作业时禁止任何人上下机械和传递物体,不准边工作边维修保养。d、作业时,铲斗升、降得过猛。下笏时不得拉碰车架或履带。e、作业时,如遇较大石块或坚硬物体时,应先清除再继续作业,禁止挖掘未经爆破的五级以上岩石。f、杆斗油缸全伸出顶起挖掘机。铲斗没有离面时,挖掘机不能做横向行驶或转动。g、操作人员离开驾驶室时,不论时间长短,必须将铲车落地。操作人员必须随时注意机械各部件的运转情况,发现异常情况应立即停机,及时检修。各机械实行例保制度,损坏修理工作由专职机械修理工负责修理。机械操作人员必须持机械操作证上岗,必须严格执行各项操作规程。3、混凝土浇捣工程的安全技术:a、浇捣前检查插座、机械、电线、开关等是否有效。b、机具使用者,在操作时必须戴绝缘手套、穿绝缘鞋、停机后,切断电源锁好开关箱。c、雨天进行作业时必须将振捣器加以遮盖,避免雨水浸入电机,导电伤人。d、电气设备的安全、拆修必须电工负责,其它人员一律不准乱动。e、振动器不准在初凝砼、道路和干硬的地方试振。f、搬移振动器时,应切断电源后进行。9.4、治安消防措施1、项目部加强对施工现场的治安管理,严格出入,组织夜班巡逻。2、对现场的贵重物资、重要器材和大型设备,加强管理,严格把关,天台县凯旋水利水电建筑工程有限公司37n磐安县龙潭背水库除险加固工程施工组织设计设置防护设施和报警设备。3、广泛开展法制宣传和“四防”教育,提高广大职工群众保卫工程建设和遵纪守法和自觉性。4、经常开展以防火、防爆、防盗为中心的安全大检查发现问题及时整改。5、生活、仓库、工区配备一定数量的灭火器材。6、严格执行和用明火审批制度,凡动用明火时,一定要有防火监护人在场,方可动用。施工区域内严禁使用电炉,禁止乱拉电线乱接灯头。7、加强队伍管理,专人负责对外包队伍“民工”进行法制、规章制度、消防知识教育,对参加施工的民工进行细致审查、登记造册、早报临进户口,发工作证,方可上岗作业。9.5、文明施工保证措施:文明施工是涉及到工程沿线人民群众的切身利益,代表企业荣誉,同时是企业取信于民,维护企业声誉的大事,一旦在文明施工方面掉以轻心,造成的损失是无法弥补的,在抓好工程质量,进度安全生产的同时把文明施工提到施工管理的议事日程上来。按照“快速施工、集中施工、文明施工”的十二字方针组织管理、组织施工,遵照杭州市建设工程施工的规定,必须做好文明施工管理,维护企业声誉。具体落实措施:1、建立创建“文明施工标准化工地”领导小组,全面开展创建文明工地活动,做到“两通三无五必须”。2、健全以分管经理领导,文明施工员具体指导,项目经理现场负责,各分队“班组”具体落实文明施工管理,增加管理力量,制订文明施工岗位天台县凯旋水利水电建筑工程有限公司38n磐安县龙潭背水库除险加固工程施工组织设计责任制、文明施工规章制度。建立文明施工管理网络体系。3、在工程正式开工前邀请邻近的村民开座谈会,征集对文明施工意见与建议,取得他们的谅解、理解和支持。4、做到施工区域与非施工区域严格隔离,并派专人负责打扫,保持整洁。5、材料、成品、半成品和机械堆放按指定位置排列,做到整洁有序,并设有标签。6、为了加强对进入本工程施工人员文明施工意识,组织学习局颁文明施工条例及有关常识;进行上岗教育,讲职业道德、扬行为新风。为此努力做到以下各条:对进场施工的分队、分包队伍签订文明施工协议书,建议健全责任制,把文明施工责任落实到实处,提高全体施工人员文明施工自觉性与责任性。实行挂牌施工,在醒目处设置文明施工牌,写明工程项目名称,施工范围,开竣工日期,工地负责人,明确电话号码,接受社会监督。采用有效措施解决生产、生活排水,确保施工现场无积水现象。在多雨季节应配备应急的抽水设备与突击人员。合理布置现场,对材料、机具,特别做好施工现场弃渣的处理,严格按批准的弃渣规划有序地堆放和利用弃渣,防止随意弃渣影响文明施工场面。材料堆放符合现场要求。组织近3人的文明施工专业小分队对施工现场、环保、疏导交通及邻近通道进行监察,以及排除通道积水及路障,确保平整、畅通、清洁。经常开展适合本工程特点的便民利民活动。在施工区域作业,必须保证行人自行车辆的通行。做好作业场地与行道天台县凯旋水利水电建筑工程有限公司39n磐安县龙潭背水库除险加固工程施工组织设计的距离,设明显的文明施工牌,挂礼貌用语标语,符合文明施工要求。制订完整的食堂卫生制度、宿舍制度。食堂人员必须按卫生部门规定,及时体检,持证上岗,防止各种疾病传染。施工内资料齐全、整洁、数据可靠,办公室内按要求布置各类图表(牌),及时反映现场状况及工程进度状况。加强夜间的安全保卫工作,设夜间巡逻队确保施工安全。施工期间坚决做到不扰民、不打架、不破坏周围环境。民工必须持有三证(身份证、暂住证、计划生育证),并对民工进行有关计划生育条例教育,严禁违反计划生育。公司准备足够资金,保证工人工资按月发放,决不能用作它用。9.6、环境保护及水土保持措施1、严格遵守国家有关环境保护法令,施工中将严格控制施工污染,减少污水、粉尘及空气噪音污染,严格控制水土流失维护生态平衡。2、施工期,对环境保护工作应全面规划,综合治理,采取一切可行措施,将施工现场周围环境的污染减至最小程度。3、施工所产生的建筑垃圾和废弃物质,如清理场地的表层腐殖土、淤泥、工程剩余的废料,应根据各自不同的情况,分别处理,不得任意裸露弃置。汽车停车场及修理车间等产生的废液按规定排放。严禁污染生活生产用水水源,防止粉尘噪音污染,防止水土污染和流失确保文明施工。4、在施工活动界限之外的植物及建筑物,必须尽力维持原状。不得将有害物质(含燃料、油料、化学品等,以及超过允许剂量的有害气体和尘埃、弃渣等)污染土地、河流。5、采取各种有效的保护措施,防止在其利用或占用的土地上发生土壤冲天台县凯旋水利水电建筑工程有限公司40n磐安县龙潭背水库除险加固工程施工组织设计蚀,并防止由于工程施工而造成开挖料或其他冲蚀物质在河流中的淤积。6、施工期生活区范围备有临时的生活污水汇集处理设施,不得将有害物质和未经处理的污水直接排入河流。7、生产和生活区内,在醒目地方悬挂保护环境卫生标语,以提醒各施工人员。生活区内垃圾定点堆放,及时清理,并将其运至业主指定的地点进行掩埋或焚烧处理。生活和施工区内,设置足够的临时卫生设施,及时清扫。8、施工道路上应进行必要的洒水维护,使来往车辆所产生的灰尘公害减至最低程度。9、对于运出施工区的土方,车斗要覆盖篷布,出场前,要用自来水将车辆、车斗冲洗干净。10、在工程完成后,必须拆除一切必须拆除的施工临时设施和临时生活设施。拆除后的场地应彻底清理,做到工完料尽场地清。施工单位:天台县凯旋水利水电建筑工程有限公司法定代表人(或委托代理人):日期:2006年7月1日天台县凯旋水利水电建筑工程有限公司41
