• 92.00 KB
  • 2022-04-24 发布

辽原水库除险加固工程竣工验收鉴定书

  • 12页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档由用户上传,淘文库整理发布,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,请立即联系网站客服。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细阅读内容确认后进行付费下载。
  4. 网站客服QQ:403074932

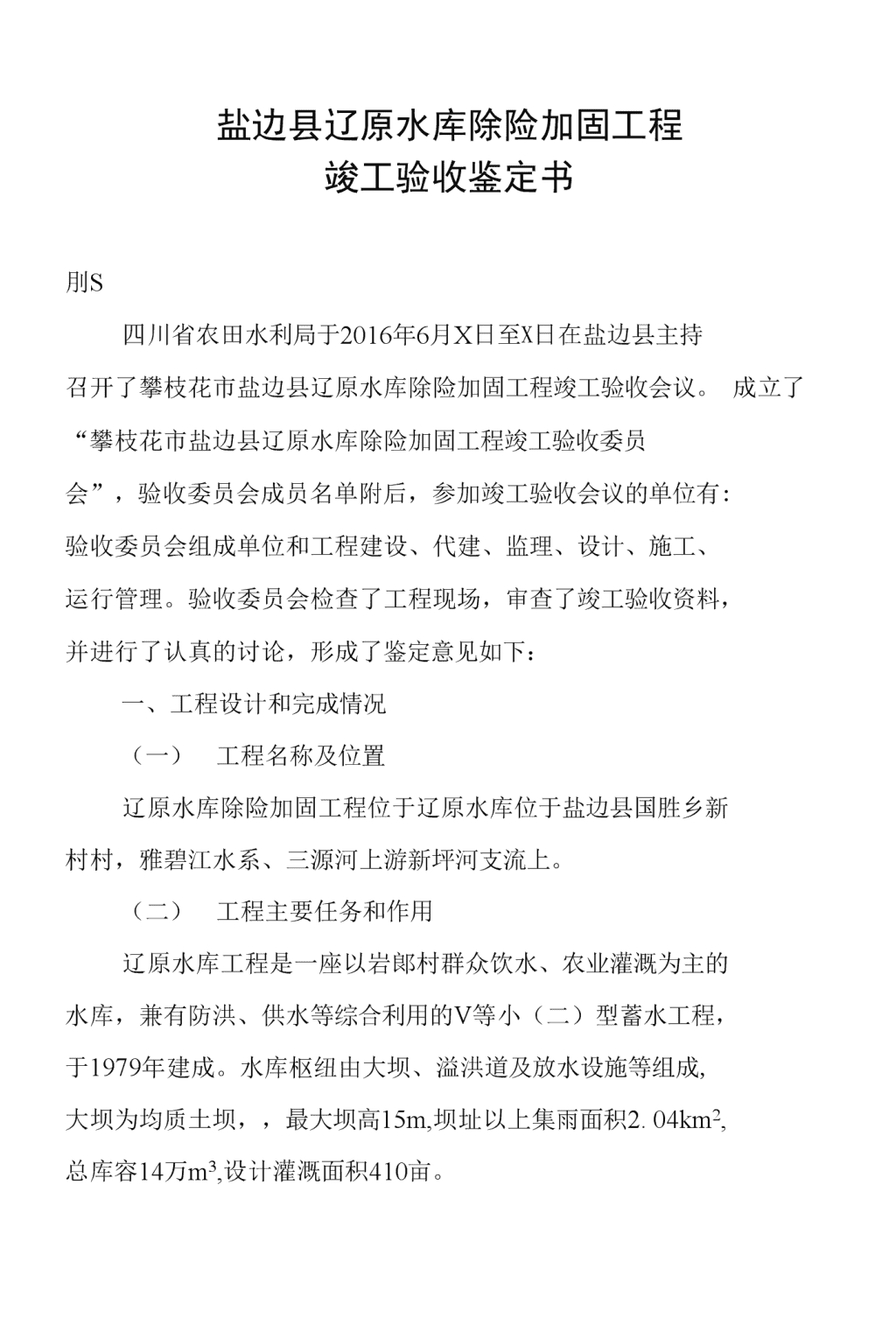

盐边县辽原水库除险加固工程竣工验收鉴定书辽原水库枢纽除险加固工程竣工验收委员会二0一•-年六月n盐边县辽原水库除险加固工程竣工验收鉴定书验收主持单位:四川省农田水利局项目法人:盐边县水利工程北部片区管理总站代建单位:盐边县三源水务有限责任公司监理单位:四川鉴科工程监理有限公司设计单位:盐边县宏兴水利水电勘测设计咨询有限公司施工单位:四川永锐建筑工程有限公司运行管理单位:盐边县水利工程北部片区管理总站质量监督单位:盐边县水利水电工程质量监督项目站竣工验收日期:2017年6月X-X0竣工验收地点:盐边县n盐边县辽原水库除险加固工程竣工验收鉴定书刖S四川省农田水利局于2016年6月X日至X日在盐边县主持召开了攀枝花市盐边县辽原水库除险加固工程竣工验收会议。成立了“攀枝花市盐边县辽原水库除险加固工程竣工验收委员会”,验收委员会成员名单附后,参加竣工验收会议的单位有:验收委员会组成单位和工程建设、代建、监理、设计、施工、运行管理。验收委员会检查了工程现场,审查了竣工验收资料,并进行了认真的讨论,形成了鉴定意见如下:一、工程设计和完成情况(一)工程名称及位置辽原水库除险加固工程位于辽原水库位于盐边县国胜乡新村村,雅碧江水系、三源河上游新坪河支流上。(二)工程主要任务和作用辽原水库工程是一座以岩郞村群众饮水、农业灌溉为主的水库,兼有防洪、供水等综合利用的V等小(二)型蓄水工程,于1979年建成。水库枢纽由大坝、溢洪道及放水设施等组成,大坝为均质土坝,,最大坝高15m,坝址以上集雨面积2.04km2,总库容14万m3,设计灌溉面积410亩。n(三)工程设计主要内容1、工程立项及设计批复文件2011年12月14日省财政厅以川财投[2011]338号文下达《2011年一般小2型病险水库除险加固项目省级预算资金的通知》,攀枝花市水务局于2012年5月以攀水函【2012】67号文批复了初步设计,批复总投资为109.57万元。2、设计标准及规模该工程为V等小(二)型工程,其主要、次要建筑物级别为5级,设计洪水标准为20年一遇,校核洪水标准为200年一遇。大坝坝高15m,总库容14万n?,水库枢纽工程由大坝、溢洪道、放水设施三部分组成。3、主要建设内容及建设工期工程建设主要项目为:大坝整治;大坝安全监测设施;放水设施整治;溢洪道整治;新建抢险公路;新建管理房;大坝白蚁防治。工程建设工期为8个月。(四)工程建设有关单位盐边县辽原水库除险加固工程建设严格执行国家基本建设管理相关制度和规定。XX县人民政府XX年X月X日以XXXX文明确XX单位为项目法人单位,全权负责该工程的建设管理工作。参加本工程建设的有关单位有:项目法人:盐边县水利工程北部片区管理总站n代建单位:盐边县三源水务有限责任公司设计单位:盐边县宏兴水利水电勘测设计咨询有限公司施工单位:四川永锐建筑工程有限公司监理单位:四川鉴科工程监理有限公司质量监督:盐边县水利水电工程质量监督项目站运行管理单位:盐边县水利工程北部片区管理总站(%1)工程施工过程工程建设严格实行项目法人制、招标投标制、建设监理制。本工程招投标项目为盐边县辽原水库除险加固工程,分为1个标段。2013年10月8日完成招投标,施工中标单位为四川永锐建筑工程有限公司,四川鉴科工程监理有限公司承担工程建设监理。1、开工批复:工程开工由XX以XX号文进行了批复。2、主要工程开工和完工时间:(1)2013年10月8日收到中标通知书。(2)2013年10月30日签署合同协议。(3)2013年2月6日向监理部递交了《施工组织设计》。(4)2013年12月8日收到监理单位签发的合同开工令,7月18日进驻施工现场。(5)2013年12月100由业主组织监理、设计和施工单位进行现场交桩。(6)2014年12月16日完成坐标放样、工程测量等准备工作。n(1)2013年12月12H-2014年6月11日完成大坝工程。(2)2014年2月24S-2014年3月27日完成交通工程。(3)2014年3月26H-2014年4月12日完成溢洪道工程。(4)2014年4月4日-2014年6月16日完成放水塔工程。(5)2014年6月160-2014年6雨夜28日完成放水卧管工程。(6)2014年6月30日整个工程全面完工。总施工工期为7个月。3、重大设计变更情况无4、重大技术问题及处理情况无(%1)工程完成情况和完成的主要工程量辽原水库病害整治工程均按审批的设计内容进行整治,实际完成工程量与批准设计工程量对比如下表:主要工程量设计与完成情况对比表序号项目单位批复设计工程量实际完成工程量增减(+、-%)1土方开挖3m4732.191247.02-73.652石方开挖3m2244.413385.96+50.863土石方填筑3m897.001312.39+46.314反滤层铺筑3m150.15306.00+103.805混凝土3m438.24292.27-33.316浆砌块石3m254.40502.97+97.71n7钢筋制安t8.2912.65+52.598模板2Ill1401.381013.10-27.719砂砾石垫层2m4200.001540.00-63.3310钻孔(灌浆)M468.00468.700.011固结灌浆M364.00364.700.012帷幕灌浆M104.00104.000.0工程量变化的原因分析:实际完成的工程量与设计批复的工程量相差原因有以下几点:1、大坝工程,由于招标文件中清单工程量计算错误,造成土方开挖减少,反滤层填筑、模板、钢筋、土石方填筑量增加。2、溢洪道整治工程,由于现场地形,溢洪道增长,造成石方开挖和浆砌石量增加。3、管理房工程,由于现场地形限制,造成管理房石方开挖和浆砌石量增加。4、由于进场公路改线,路线变短,造成土方开挖、混凝土和模板量减少。(七)建设征地补偿及移民安置本工程属除险加固工程,无移民搬迁,无遗留问题。二、工程验收情况分部工程完工后,由监理单位组织进行了验收;单位工程竣工后,由代建单位组织进行了验收;主体工程完工后,由代建单位组织进行了验收;2015年12月17日由盐边县发改局主持对盐边县辽原水库进行了初步验收。n三、历次验收提出的主要问题及处理情况无。四、工程质量本工程划分为1个单位工程,5个分部工程。经盐边县水利水电工程质量监督项目站核定为:1个单位工程全部合格,其中优良0个,3个分部工程全部合格,其中优良0个,本工程项目质量等级为合格。五、概算执行情况(一)投资计划下达及资金到位攀枝花市水务局以攀水函【2012】67号文批准辽原水库除险加固工程概算总投资109.57万元,盐边县发展和改革局于2013年7月15日以盐边发改[20131274号对《盐边县辽原水库除险加固工程初步设计》进行批复:辽原水库除险加固工程批复总投资109.57万元,资金来源:省级补助资金。该工程能严格按照国家和省基本建设有关规定进行财务管理和会计核算,未发现重大违纪违规问题。预算下达及资金拨付及时,确保了项目建设的顺利进行。截止竣工验收日,实际到位资金109.57万元,其中中央预算内专项资金109.57万元。(二)投资完成情况截止竣工验收日,该工程实际完成投资***万元,其中中央财政资金资金***万元。(三)征地补偿和移民安置资金n本工程属除险加固工程,无移民搬迁,无遗留问题。(四)结余资金截止竣工验收日,该工程结余资金XX万元。(五)预计未完工程投资及预留费用无(六)竣工财务决算报告编制><><年乂月XX,XX单位编制了该工程竣工财务决算报告,XX县财政局对该除险加固工程竣工财务决算进行了批复(X财投(XX)X号),批复该项目基本建设支出合计XX万yGo(七)审计2016年盐边县审计局对辽原水库病害整治工程竣工决算进行了审计,以盐边县建设工程竣工审计审核定案表2016年第2016-48号,该项目实际完成总投资801632.66元。六、工程尾工安排无。七、工程运行管理情况(一)管理机构、人员和经费情况。(二)工程移交。该工程现已由建设单位四川省盛凌建筑工程有限公司移交给盐边县水利工程北部片区管理总站试运行。八、工程初期运行及工程效益n辽原水库枢纽除险加固工程于2014年6月下旬全面竣工,投入运行以来,经过两年汛期考验,对大坝进行了沉陷、位移、渗漏等观测,工程运行正常,能正常发挥工程灌溉、供水、防洪、养殖效益。辽原水库经整治后,恢复蓄水13.65万m3,恢复和改善灌面410亩。在防洪和安全方面,除险加固后,可保护下游渔门镇辽原村两个设的生命财产安。九、存在的主要问题及处理意见无。十、验收结论辽原水库枢纽病害整治工程已按批准的设计内容基本完成,水库枢纽已达到规定的防洪标准,工程设计方案合理,施工质量合格,原有病害已基本消除,工程运行工况较好,建设资金使用合规,竣工验收资料基本齐全,验收委员会同意竣工验收,正式移交管理单位管理。工程竣工验收后,希管理单位加强管理,进一步完善管理单位体制改革,落实"两项经费”,加强水费征收,完善管理制度,加强水质管理,充分发挥水库效益,确保水库良性运行。十一、验收委员会签字表(见附表一)十二、被验收单位代表签字表(见附表二)n附表一盐边县辽原水库除险加固工程竣工验收委员会签字表姓名单位职务、职称签字备注主任委员副主任委员委员委员委员委员委员委员委员委员委员委员委员委员委员委员n附表二盐边县辽原水库枢纽除险加固工程竣工被验收单位签字表姓名单位职务职称签字项目法人监理单位设计单位施工单位运行管理单位XX水库管理所(站、处)

相关文档
