• 155.50 KB
  • 2022-04-26 发布

风电监理工作计划总结(moban)

  • 18页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档由用户上传,淘文库整理发布,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,请立即联系网站客服。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细阅读内容确认后进行付费下载。
  4. 网站客服QQ:403074932

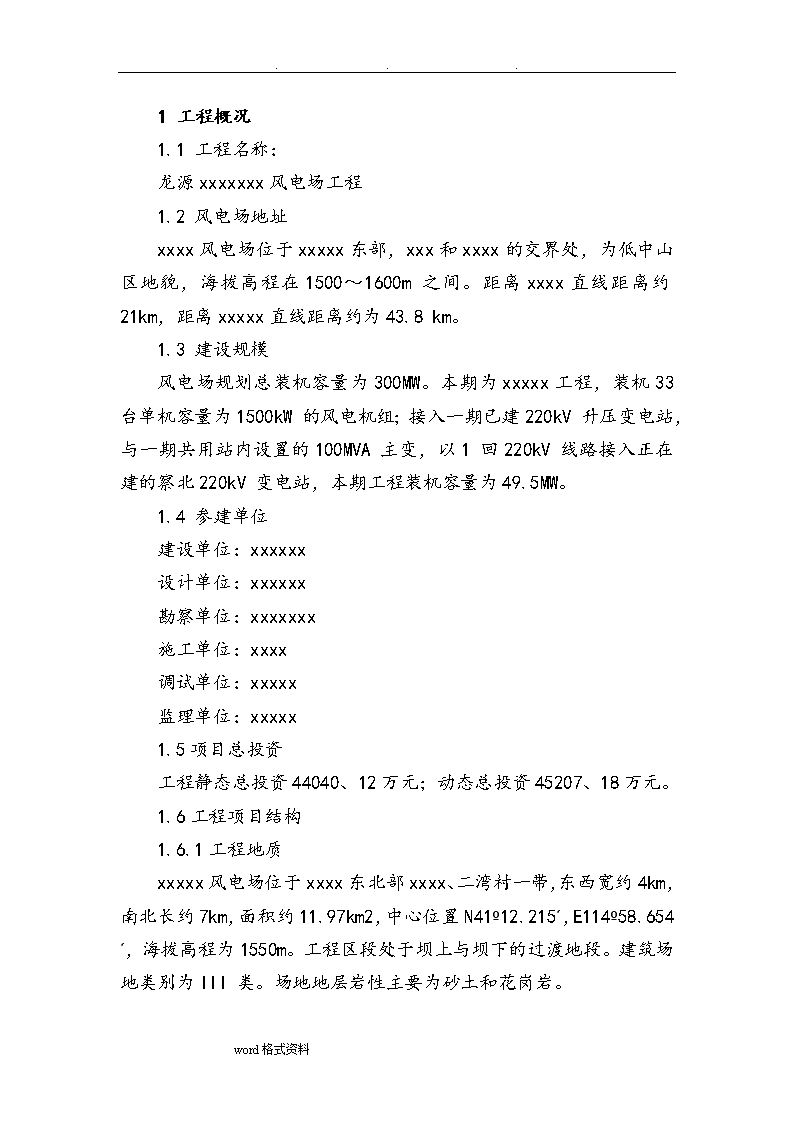

...龙源xxxxxx(49.5MW)风电工程监理工作总结批准:审核:编制:北京xxxxxx公司龙源xxxxxx风电项目监理部2011年10月15日word格式资料n...目录1工程概况22监理组织机构、人员和投入的监理设施23监理合同履行情况23.1监理范围23.2监理工作依据23.3工程监理目标控制情况23.3.1施工质量控制23.3.2施工进度控制23.3.3投资控制23.3.4安全文明施工控制24监理工作成效24.1工程监理总体评述24.2工程总体评价及目标完成情况25施工过程中出现的主要问题及处理情况和建议26工程照片及附件2word格式资料n...1工程概况1.1工程名称:龙源xxxxxxx风电场工程1.2风电场地址xxxx风电场位于xxxxx东部,xxx和xxxx的交界处,为低中山区地貌,海拔高程在1500~1600m之间。距离xxxx直线距离约21km,距离xxxxx直线距离约为43.8km。1.3建设规模风电场规划总装机容量为300MW。本期为xxxxx工程,装机33台单机容量为1500kW的风电机组;接入一期已建220kV升压变电站,与一期共用站内设置的100MVA主变,以1回220kV线路接入正在建的察北220kV变电站,本期工程装机容量为49.5MW。1.4参建单位建设单位:xxxxxx设计单位:xxxxxx勘察单位:xxxxxxx施工单位:xxxx调试单位:xxxxx监理单位:xxxxx1.5项目总投资工程静态总投资44040、12万元;动态总投资45207、18万元。1.6工程项目结构1.6.1工程地质xxxxx风电场位于xxxx东北部xxxx、二湾村一带,东西宽约4km,南北长约7km,面积约11.97km2,中心位置N41º12.215´,E114º58.654´,海拔高程为1550m。工程区段处于坝上与坝下的过渡地段。建筑场地类别为III类。场地地层岩性主要为砂土和花岗岩。word格式资料n...本地区标准冻结深度1.80m,最大冻结深度2.0m。本场址区域地质稳定,场址内工程地质条件较好。1.6.2风电机组和布置机型为联合动力1500/82,采用33台额定功1500kW的风电机组,装机容量为49.5MW,轮毂高度为70m。1.6.3土建工程风电机组基础的安全等级为二级。土建设计部分主要包括:风力发电机组基础、箱变基础及场内施工道路等。本工程风机基础采用现浇钢筋混凝土独立基础,高度为3.25m,基础埋深大于3.25m,基础下设100mm厚C15素混凝土垫层。基础中预埋连接塔筒的底法兰段。混凝土设计强度等级为C35F100.场区道路全长20.2公里,路基宽度5米。1.6.4电气工程xxx风电场二期工程装机容量49.5MW,安装33台1500kW的风力发电机组。场内接线采用一机一变的单元接线方式,33台风力发电机组共分为4回架空集电线路,4回架空线路汇流采用35kV架空线路,接入已建的220kV升压变电站的35kV母线,以1回220kV线路接入变电站西北正在建设的xxx220kV变电站。场内线路总长度为28公里。1.7工期2010年7月1日开工,至2011年10月1日竣工。1.8监理服务目标1.8.1信守合同、业主满意,监理到位,监理工作失误为零,合同履约率100%,服务到位率100%;1.8.2勤奋工作,确保四控目标,业主投诉为零,业主满意度100%;2监理组织机构、人员和投入的监理设施word格式资料n...为确保本工程进度、质量、投资、安全生产、文明施工目标的实现,根据本工程的规模和特点,监理机构采用直线和职能制相结合的的监理组织形式,成立北京华联电力工程监理公司龙源张北白庙滩二期风电项目监理部,实行总监理工程师负责制。同时配备充足的监理人员和设施,以满足工程监理需要。监理机构、监理人员及设施详见下表:2.1监理部组织机构框图:工程项目监理部总监理师电气专业土建专业安装专业投资控制工程协调合同管理安全专业信息资料2.2人员配备序号姓名职务资质备注1xxx总监电力总监师全面负责2xxx土建监理师电力监理师负责土建word格式资料n...3xxx安全监理师电力监理师负责安全4xxx电气监理师电力监理师负责线路和电气5xxx土建监理员电力监理员负责土建6xxx电气监理员电力监理员负责电气2.3监理设施编号类型规格型号数量性能状况检测试验设备力矩扳手1台良好接地摇表1台良好靠尺1把良好游标卡尺3把良好50米长钢尺1把良好测量设备水准仪1台良好经纬仪1台良好摄像照相设备数码照相机1部良好办公设备复印机1台良好激光打印机1台良好笔记本电脑3台良好扫描仪1台良好交通工具越野车1辆良好3监理合同履行情况3.1监理范围龙源xxxx二期风电工程施工及调试监理。共计4个标段,即场区道路、风机及箱变基础、风力发电机组安装、35KV输电线路土建及安装。word格式资料n...目前施工项目全部完工并经参建各方验收合格。机组调试工作因220KV升压站不具备送电条件故未进行,其他项目验收情况详见附表。3.2监理工作依据3.2.1本工程委托监理合同、施工承包合同;3.2.2本工程投标文件及监理大纲;3.2.3本工程批准的设计文件及相关资料3.2.4《风力发电场项目建设工程验收规程》;3.2.5国家、地方和电力行业现行的有关工程建设监理的法律、条例、规定等;3.2.6国家、地方和电力行业现行的工程施工及验收技术规范和施工质量检验评定标准3.2.7《工程建设监理规范》建设部、国家质量监督局GB50319-2000;3.2.8《国家电力公司工程建设监理管理办法》国家电力公司国电(1999)688号文;3.2.9《建设工程质量管理条例》国务院279号令;3.2.10《建设工程安全生产管理条例》国务院393号令3.2.11《龙源电力集团公司风电项目工程建设达标投产考核办法》2008修订版;3.2.12《龙源电力集团风机基础混凝土施工守则》;3.2.13北京华联电力工程监理公司综合管理体系文件(G版);3.2.14设备制造厂家提供的设备图纸、技术文件;3.2.15本工程施工组织总设计。3.3工程监理目标控制情况为了实现本工程建设目标,我们制定了监理服务质量保证措施,从组织保证、技术保证、资源投入保证上全面落实“四控、两管、一协调”监理职责。word格式资料n...3.3.1施工质量控制l开工前做好以下八项预控工作(事前控制)⑴对承包单位质量保证体系的控制承包单位是保证工程质量的主体,他们的质量体系健全和正常运行是保证工程质量的前提。项目监理部执行公司《承包单位质量保证体系审核监督检查办法》),要求各承包单位在开工前报送《质量保证体系及管理制度》,由总监理师组织监理人员对其进行审核,审查是否健全和完善,监理部各专业组监督施工单位质量保证体系落实情况,并定期向业主汇报。共计审核4个施工单位体系报审资料,包括质量管理体系文件4份、安全文明施工文件4份、强制性条文执行计划4份、危险源及环境因素辨识清单4份及相应资料。⑵对施工分包单位的资质预控按照公司《施工分包单位资质审查制度》,施工承包单位引进分包单位前必须填写《分包单位资质审查申报表》(DJF-A3-01表)报监理部,总监理师及时组织有关监理师审核。本工程风机接地工程为xxxxx公司分包施工。开工前监理部由专人对该公司相关资料进行了审核。审核内容:工程分包是否符合承包合同的规定;审核分包单位有效的营业执照、施工企业资质证书及相应等级、安全施工资格证,近三年承包工程业绩及进现场分包队伍的技术素质等,然后将审核意见报项目法人并签发给承包单位。共计审核相关资料6份。⑶施工图纸会审按照公司《设计交底和施工图纸会审制度》规定,项目监理部各专业监理师对分管工程项目的施工图纸在会审前进行审阅,图纸中存在的问题,在图纸会审时解决。施工图会审由总监理师主持,业主有关人员、设计人员及承包单位有关人员参加,并印发会议纪要,未经会审的图纸不准用于施工。word格式资料n...共计组织2次图纸会审,形成会审纪要2份。⑷对进入现场的原材料、构配件、成品、半成品进行预控按照公司《施工原材料、外构件材质审验办法》规定,对工程所有的原材料、构配件、成品、半成品进行审查。对需要现场取样复检的材料则严格按照建设部【2000】211号《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》执行。审查内容包括:生产许可证、材质出厂合格证和复检报告是否真实有效、是否与设计要求一致、供货商资质等。为监督原材料复检取样的真实性,按100%比例、配备专人进行见证取样,查验合格后予以签认。未经监理人员验收或验收不合格的材料、构配件严禁在工程中使用。本工程重点对商品混凝土厂家资质、线路杆塔生产厂家资质、钢筋供货商资质、钢筋直螺纹连接厂家资质、产品质量、供应能力进行了控制。特别是对商品混凝土厂家的选定工作,经过多次实地考查和走访有关用户了解,经过论证后才最终确定选用当地“xxxx砼”厂家,事实证明该厂产品质量稳定、可靠,经过实体检测混凝土成品质量全部符合设计和规范要求。共计审查各类厂家资质8套,相关技术资料10套。⑸对施工措施方案的审核预控项目监理部要求承包单位编制施工技术措施、方案并在该项工程开工前报送监理部,总监理师将组织有关监理师结合工程实际,从技术、机具、工艺、操作、安全、经济等方面综合分析并提出补充完善或认定的意见。对于重要的分部、分项工程,如风机基础大体积砼施工、线路基础冬期施工、风机接地工程、风机吊装方案,均由监理部组织建设、施工单位有关技术人员进行会审,对存在的问题要求施工单位进行修改和补充,从而确保了工程质量和安全。共计审查各类word格式资料n...施工方案、措施(作业指导书)12份。(6)对施工检测仪表和计量器具的预控按照公司《施工检测设备及外委试验管理办法》规定,共检查承包单位试验室资质3份,检查设备仪器仪表、砼搅拌站的计量设备、施工用的测量仪器和安装使用的检测仪表共计6项。同时对批准使用的仪器、计量器具进行跟踪管理,对即将超出有效期的检验设备及计量器具提前通知施工单位进行送检,实行动态控制。⑺对持证上岗工种的预控工程或工序施工前,对承包单位的焊工、电工、登高作业、起重工等特殊工种的上岗证件、资质证书进行审查。各专业监理师经常检查本专业特殊工种持证上岗情况,对缺少证件和工作范围与证件允许操作范围不符的发出书面通知,停止施工作业活动。例如,江苏电三建在风机吊装过程中,个别作业人员与实际报审的名单不符,监理部及时要求该单位进行人员更换。共计审查各类上岗证书22份。⑻对于业主采购的设备进行现场开箱验收工作,主要检查设备包装是否完好,部件有无丢失;依据设备装箱单清点设备主体及部件、附件、工具是否相符,如有缺少应进行登记;检查箱内技术资料、图纸是否齐全;设备技术参数是否符合设计要求。分别对风机机组设备(基础环、塔筒、叶片、机舱、轮毂)、箱变、电缆进行了开箱验收,对其中存在的缺陷(如基础环平整度、塔筒变形、外表划伤等)及时下达缺陷整改通知并反馈到业主和厂家督促整改,从而保证了工程能够顺利进行。l施工过程中质量控制(事中控制)质量是工程的生命,关键在控制,重点是过程控制,只有对施工过程的各个环节,每道工序进行严格的控制,才能确保工程质量达到预定目标。施工过程中主要采取巡视、旁站、平行检验、文件审查等方式进行监控,监理人员全面检查施工状况,掌握“word格式资料n...人、机、料、法、环”动态,对关键工序进行跟踪检查。具体工作如下:⑴现场巡视检查按公司《工程监理现场巡视检查制度》规定,项目监理部总监理师、总监代表、监理工程师均应深入施工现场进行巡视检查,各专业监理师(监理员)、总监每天在现场巡视时间不低于8小时。检查内容包括:施工人员是否按规程、规范、标准、图纸要求和已批准的技术措施方案进行施工、特殊工种是否持证上岗;需整改的项目是否按要求施工;分包单位的技术能力水平能否满足施工需求;承包单位的质量保证体系是否有效运行,材料(构配件)是否报验、是否合格,检查的重点是隐蔽工程的隐蔽过程;工序施工完成后难以检查,存在质量问题难以返工或返工影响大的部位。对违规施工现象,监理人员将及时书面通知承包单位要求整改,问题严重、危害较大的签发工程停工通知。例如:xxxxx在12#风机基础施工中未按规定对混凝土进行及时养护出现表面裂缝问题,监理工程师在第一时间通知施工单位进行整改,从而避免了一起质量事故。监理工程师在对钢筋直螺纹接头加工现场检查时发现近100个丝头不符合规范要求(螺纹长度不够、不完整、烂扣较多),当即要求施工单位对这批钢筋接头进行单独存放、严禁使用,并要求立即更换设备和操作人员。经过认真整改,丝头质量有了根本性转变,全部符合要求,保证了工程质量。xxxx在19#风机吊装过程中,监理师发现塔筒外表污染严重,及时要求施工单位暂停吊装,并要求立即进行清理,检查符合要求后方可吊装。在35KV线路施工中,重点对铁塔基础、杆塔组立、导线架设、电缆头制作、接地进行监控。如铁塔基础全部在冬季施工,监理人员不辞辛苦、全天候对混凝土浇筑进行监控,主要对混凝土原材料word格式资料n...、钢筋隐蔽过程、保温措施、混凝土入模温度、振捣、养护及拆模后基础外观质量进行检查,例如监理工程师在验收H1-4基础钢筋过程中,发现该基础出现方向错误(高低腿),要求返工处理,从而避免了一起严重质量事故。在场区道路施工中,监理工程师重点对材料、坡度、转弯半径、平整度、厚度、压实度、涵洞隐蔽、吊装平台进行控制,以确保设备运输、吊装工作安全、顺利进行,截止到目前为止,未发生任何事故。本工程共处理、制止违规施工现象32次、质量问题15次。共计下达监理工程师通知单8份,监理工作联系单5份,工程考核单4份,办理隐蔽验收记录、签证108份,审核各类材料(构配件)报审文件52份,审核各类试验报告197份。(2)旁站监理旁站监理,是监理人员对工程重要分部、分项工程及关键工程项目、隐蔽工程项目和无法事后检验或返工的工序监督的过程,采取在施工作业过程中连续监控、监督检查工程项目的具体实施情况,以保证工程质量目标的实现。根据本工程特点和监理规划要求,安排专职旁站监理人员重点对风机、线路基础混凝土浇筑、高压电缆头制作、接地电阻测试、风机吊装进行了旁站监理。例如,在风机基础混凝土监控过程中发现,由于混凝土运输距离较远造成个别车辆的混凝土出现坍落度损失无法泵出的现象,监理人员及时要求厂家进行处理或退回,严禁施工人员现场加水处理,从而保证了工程质量。共计旁站监理113批次,形成旁站监理记录86份。l施工质量验收阶段控制(事后控制)word格式资料n...主要是指对单位工程,分部、分项、检验批工程在施工单位自检的基础上进行阶段检查和验评工作。项目监理部执行公司《施工质量检查验收管理办法》主要针对以下几个环节进行控制。⑴工程(包括隐蔽工程)的验收监理部要求承包单位在工程项目自检合格后,提前8小时通知监理部进行检验,前一道必须验收的工序未经监理验收合格,不得进行下一道工序的施工。对于隐蔽工程,为确保工程能够顺利进行,监理人员在接到施工单位的通知后半小时内到达验收区域。在验收过程中严格按照设计、规范要求进行检查,对存在的问题要求必须及时处理,处理完毕后再次通知监理人员进行复检,合格后方可允许进行下道工序。例如在32#、30#风机基础钢筋隐蔽验收中,发现部分已安装完毕的钢筋直螺纹接头外露丝扣较多,当即要求施工方制定处理方案并经同意后实施,经过复检合格后,同意进行混凝土浇筑。⑵实行建筑工程交安检验建筑工程项目完工后、设备安装进行前办理建筑工程交安检验手续,由监理组织交安项目的检验,明确建筑、安装双方的质量责任和对成品保护的责任,共计办理“交安”文件33份。⑶对工程不合格项目的监控和处理监理部对工程验收中出现的不合格项目分为处理、停工处理、紧急处理三种,并严格按提出、受理、处理、验收四个程序进行闭环管理,监理人员对不合格项进行跟踪检查并落实。例如,在风机基础浇筑完毕后,监理工程师重点对基础环水平度进行了复测,其中有3个基础环水平度超过设计要求,为此监理部及时下达工作联系单要求责任方制定处理方案报业主和监理部进行审批。在处理过程中监理人员派专人进行跟踪监控,处理完毕后组织有关各方进行验收,合格后办理验收签证文件。3.3.2施工进度控制word格式资料n...工程进度控制实行动态控制,重点检查工程实际进度是否满足业主里程碑工期和一级进度计划要求。1、根据业主制定的一级网络计划,核查承包商编制的二级网络计划,并组织监督协调实施;2、审核承包商编制的工程项目年、季、月施工计划;3、及时检查现场实际施工进度并做好记录,通过现场调度会对进度进行盘点,找出实际进度与计划进度的差异,并采取相应措施进行调整。4、本工程实际进度完成情况如下表:风机机组工程实际进度与计划进度表项目名称施工单位计划进度实际进度场区道路xxxxx2010.10.1-2011.7.302010.10.1-2011.8.10风机基础xxxx2011.5.20-2011.8.302011.5.20-2011.8.2035KV输配电线路及箱变安装xxxx2010.7.26-2011.10.202010.10.20-2011.10.15风机吊装xxxx2011.6.1-2011.9.12011.6.1-2011.8.283.3.3投资控制审查承包单位月度完成的有效工程量和投资完成情况,并进行对比分析,重点审查工程质量是否已经监理验收并签证,已完工程是否与实际相符,完成投资是否符合施工合同规定、投标工程量清单及行业规定。共计审查工程款支付证书10份。本项目各标段最终结算价均与合同约定价款相符。3.3.4安全文明施工控制安全、文明施工是体现工程项目管理的水平,它关系着国家财产和人民的生命安全。为了保证工程顺利建成并顺利达标投产,创优质工程,总监理工程师组织监理部人员对安全和文明施工进行科学有效的管理。监理部严格按照国家《安全生产法》、《建设工程安全生产管理条例》以及《电力建设安全健康与环境管理工作规定》的要求,坚持word格式资料n...“安全第一,预防为主”的方针,督促有关各方建立健全工程项目安全组织网络和安全管理制度,明确各单位各级安全管理人员的职责,严格执行安全监理工作流程,从“人、机、料、法、环”(4MIE)五个方面进行管理,加强危险源管理、风险管理和事故预防,做好工程建设全过程中的安全监理工作。对施工安全实施事前、事中和事后全过程的控制,确保实现安全控制目标。具体工作如下:(1)监理部建立健全自身的安全体系,公司设立安全监督机构加强对项目监理部的管理;项目监理部配备专职安全监理工程师一名,形成以公司总经理、总监理师、专职安全监理工程师和专业监理工程师,监理员组成的安全监理网络。制定本工程安全监理细则一份、应急预案一份,成立了由项目部人员组成的安全、应急管理小组,负责日常安全管理工作。(2)进场初期监理部首先建议、督促业主单位成立由各单位人参加的本项目“安全委员会”。在“安委会”的统一领导下积极开展安全管理工作,组织消防演练一次。(3)检查承包单位安全文明施工管理制度和有关规定,督促有关人员落实安全生产责任制。主要检查企业安全生产许可证是否有效、主要管理人员是否经过安全考试、进场人员是否进行过安全教育等。(4)加强预控和施工过程的检查,严格按计划的监控点进行旁站、巡视和检查,检查和审核各项施工方案中的安全文明施工措施,审核各承包单位安全月报表、特殊工种资格证件,安全作业票和各承包单位制订的安全文明管理制度和有关规定。并建立健全安全监督管理台帐做好安全监理日志。对风机吊装设专人进行24小时旁站监理,制止违规操作现象12次,共计形成旁站监理记录33份。(5)定期开展安全活动,组织安全检查。每月召开一次安全工作例会,组织承包单位专职安全管理人员,总结检查前一段工作,制订下一阶段安全工作计划,认真分析,研究、处理目前施工中存在的不安全因素。共计形成安全会议纪要5份。word格式资料n...每周组织一次安全文明检查,并根据现场具体情况随时组织有针对性的检查和季节性的检查,对安全文明施工检查中发现的问题及时下发整改通知单,并根据反馈情况进行复查和验收,并进行考评与奖罚,开展安全检查评优活动。共计形成安全检查记录12份,下达安全整改通知2份。现场巡视检查,一旦发现有违规行为,立即以书面形式通知承包单位要求改正,遇到威胁安全的重大问题时发出工程暂停通知,责令有关单位限期整改。例如在8#风机吊装现场发现有多人在设备内吸烟,监理人员当即制止并对相关责任人进行处罚。通过监理部全体人员的努力,整个现场未发生任何安全事故。4监理工作成效4.1工程监理总体评述本项目共分四个标段,即场区道路、风机基础(包括箱变基础、风机接地)、场区35KV输配电、风机机组安装,共计包括35个单位工程。在建设单位和北京华联监理公司领导的大力支持下,在各施工单位积极配合下,本监理部全体人员经过一年多的艰苦努力和辛勤工作,圆满地完成了监理合同所约定的龙源张北白庙滩二期风电工程全部监理工作,为国家、企业风电事业做出了应有的贡献。在全部监理项目中,未发生任何重大质量事故、未发生任何安全、文明施工、环境污染等事故,所有单位工程全部按施工合同规定的日期完成,全部工程经参建各方验收、评定合格,工程技术资料符合电力建设工程质量验评标准有关规定,资料基本齐全、准确、工整,已移交建设单位保存。监理主要工作内容统计详见下表:序号工作名称份数备注1开工报告审核362监理工程师通知单83监理工程师通知回复单84监理工作联系单57审核承包单位施工方案128见证取样419材料报验审核528组织图纸会审(检)2次9监理实施细则4word格式资料n...10工地会议27次11土建交付安装3311设备开箱检验33次12W点检验82513H点检验20814S点检验113次4.2工程总体评价及目标完成情况4.2.1质量:本工程共计35个单位工程(其中风机机组33个、道路1个、35KV线路1个),其中建筑工程(道路、风机基础、箱变基础)共计102个分部,安装工程(风机机组、接地)共计165个分部、35KV线路工程共计7个分部(工程质量验收情况详见附表一)。单位工程建设质量达到合同约定的质量标准,分项工程质量检验合格率为100%。建筑工程几何尺寸和位置准确,砼内实外光,无蜂窝麻石,无裂纹,棱角平直、接头平整,道路平整。风机机组安装工程和配电线路安装工程符合龙源电力集团公司风电项目工程建设达标投产考核办法有关规定。风机机组接地、线路接地工程电阻测试全部合格。施工质量通病得到了有效地控制,无重大质量缺陷,满足设计和规范要求。4.2.2进度:全部工程均按计划完成,无工程延期现象。4.2.3投资:未发生影响工程建设或造成费用较大增加的设计变更;未发生重大合同变更和索赔事项;工程竣工决算未超过合同约定的价款。4.2.4安全、文明施工:现场安全、文明施工状况良好,实现人身死亡事故“零目标”。未发生下列事故:群伤事故、重大设备、机械设备事故、恶性误操作事故、重大火灾事故、重大交通责任事故、特大环境污染事故、重大垮塌事故。5施工过程中出现的主要问题及处理情况和建议5.1风机基础防水保护层设计无具体做法,建议业主明确。word格式资料n...5.1风机室外爬梯底部与地面留有间隙,需进一步完善细部做法,建议业主明确。5.3尽快完成升压站改造项目及送出线路工程,以保证调试工作能够顺利进行并早日并网发电。6工程照片及附件附件一工程质量验收情况统计表(不含调试)序号名称单位工程分部工程分项工程优良合格总数合格总数合格1风机机组(1-33)33231231561561235KV线路1773463463场区道路1363669694总计35274274976976附件二照片欢迎您的光临,Word文档下载后可修改编辑.双击可删除页眉页脚.谢谢!希望您提出您宝贵的意见,你的意见是我进步的动力。赠语;1、如果我们做与不做都会有人笑,如果做不好与做得好还会有人笑,那么我们索性就做得更好,来给人笑吧!2、现在你不玩命的学,以后命玩你。3、我不知道年少轻狂,我只知道胜者为王。4、不要做金钱、权利的奴隶;应学会做“金钱、权利”的主人。5、什么时候离光明最近?那就是你觉得黑暗太黑的时候。6、最值得欣赏的风景,是自己奋斗的足迹。 7、压力不是有人比你努力,而是那些比你牛×几倍的人依然比你努力。word格式资料

相关文档
